متطلبات، ودراسة مُسعَّرة، ومشروع يحمل نطاق العمل، ومهام، وخامات تُشترى على حساب المشروع، ثم الهامش الفعلي.
48 خطوة
الشرح كاملًا بلا تعليق صوتي — والتعليقات على الشاشة.
مخزن مبرّد يطلب عزل مبناه. ولا يمكن تسعير ذلك من كتالوج.

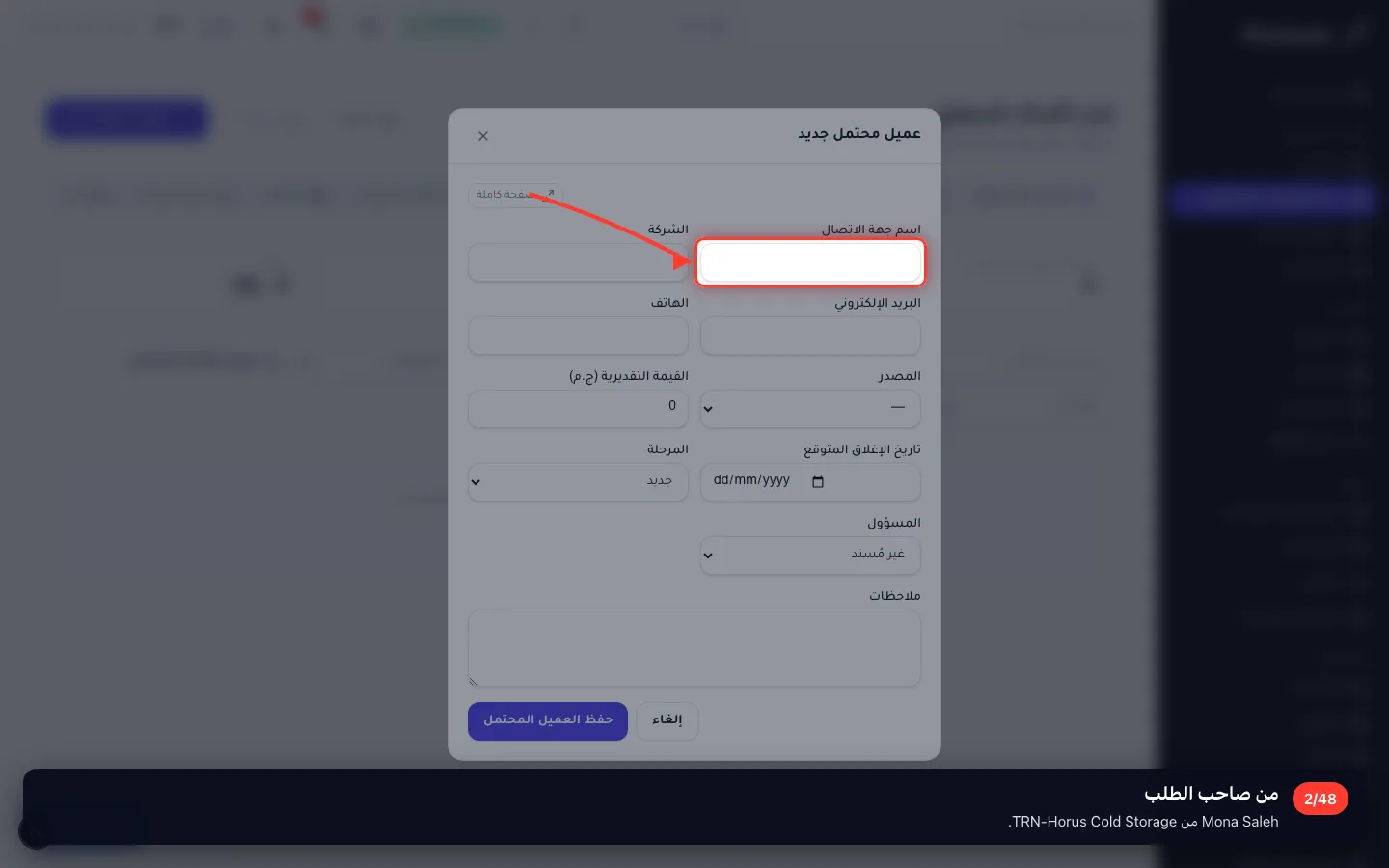

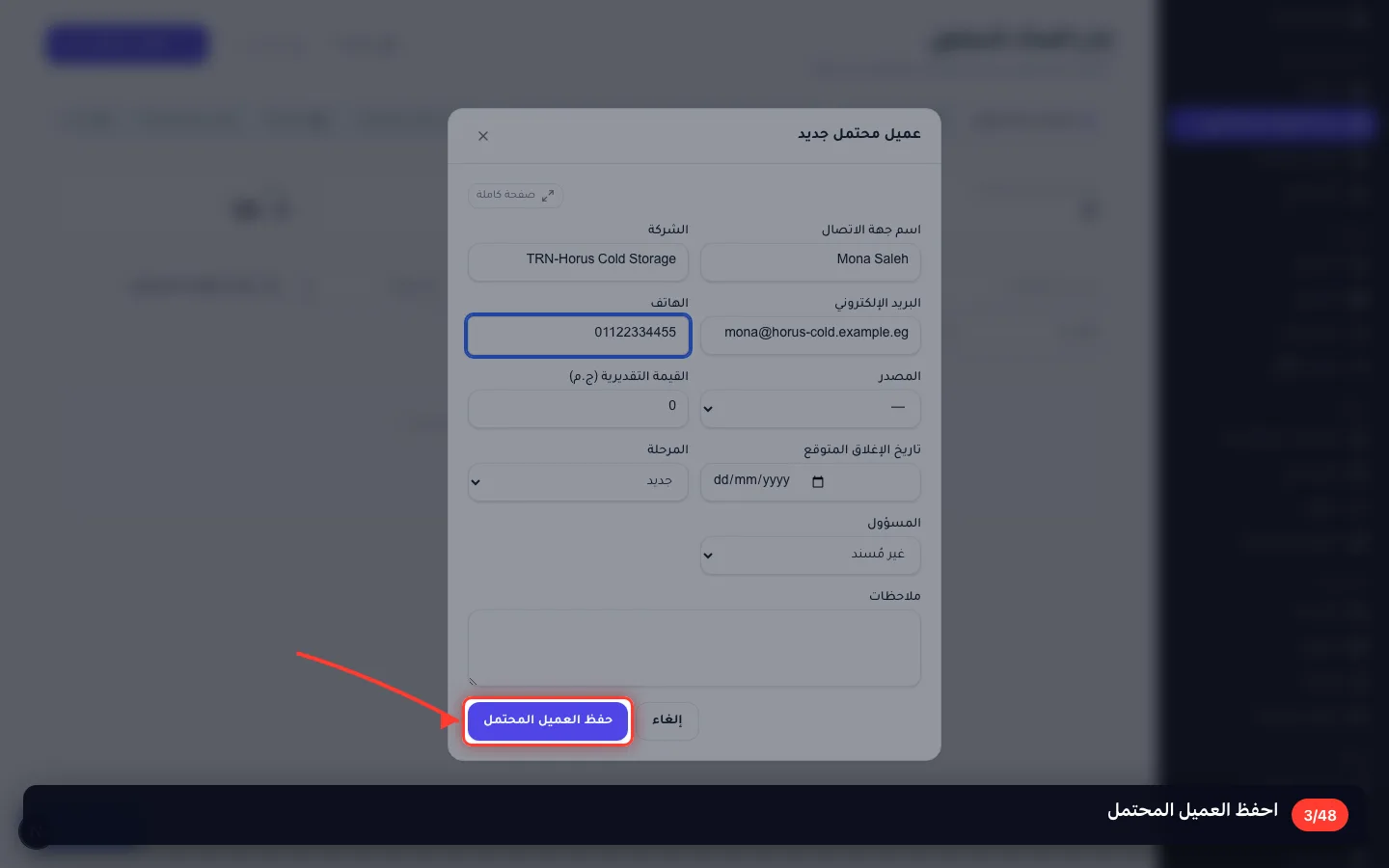

Mona Saleh من TRN-Horus Cold Storage.

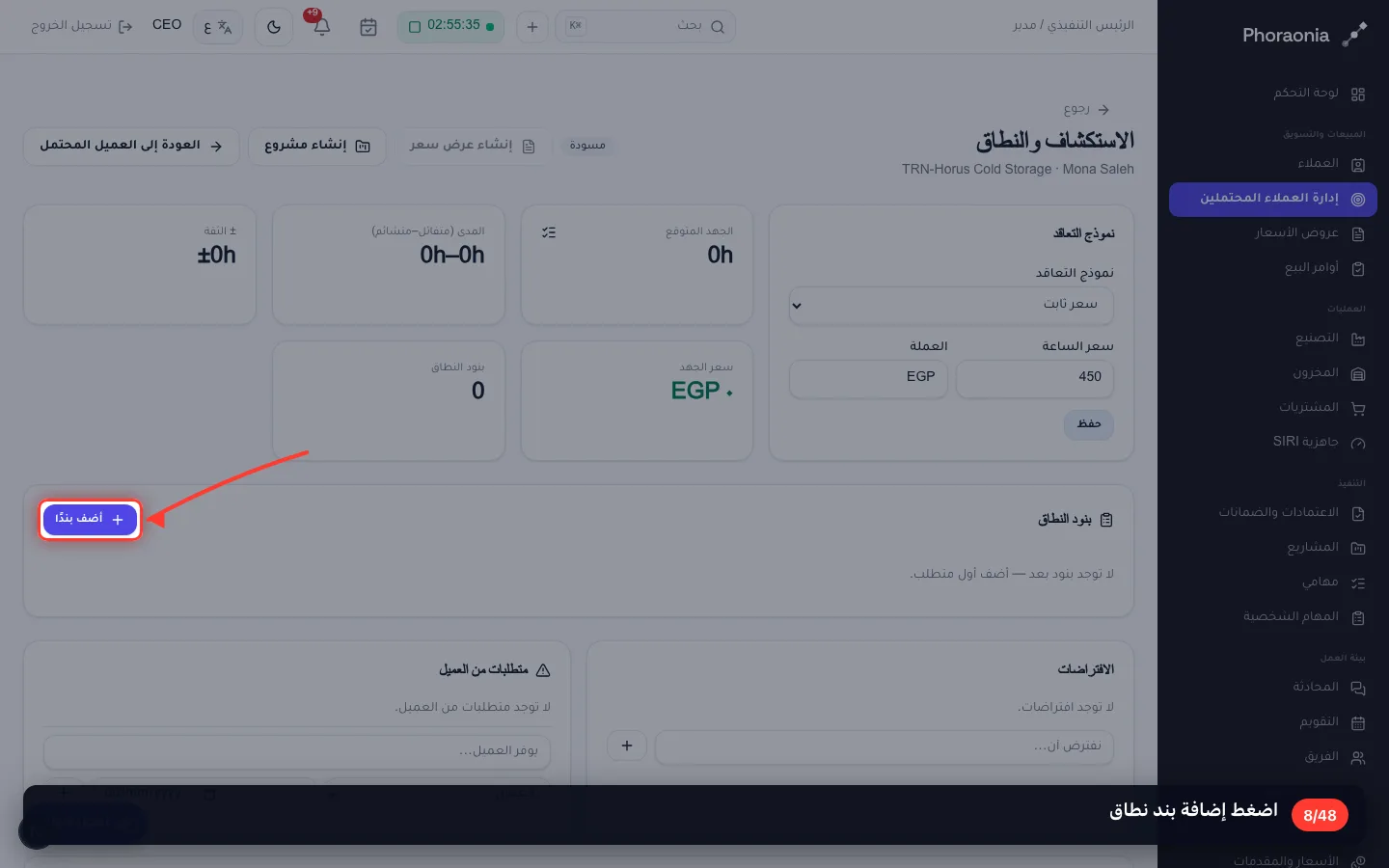

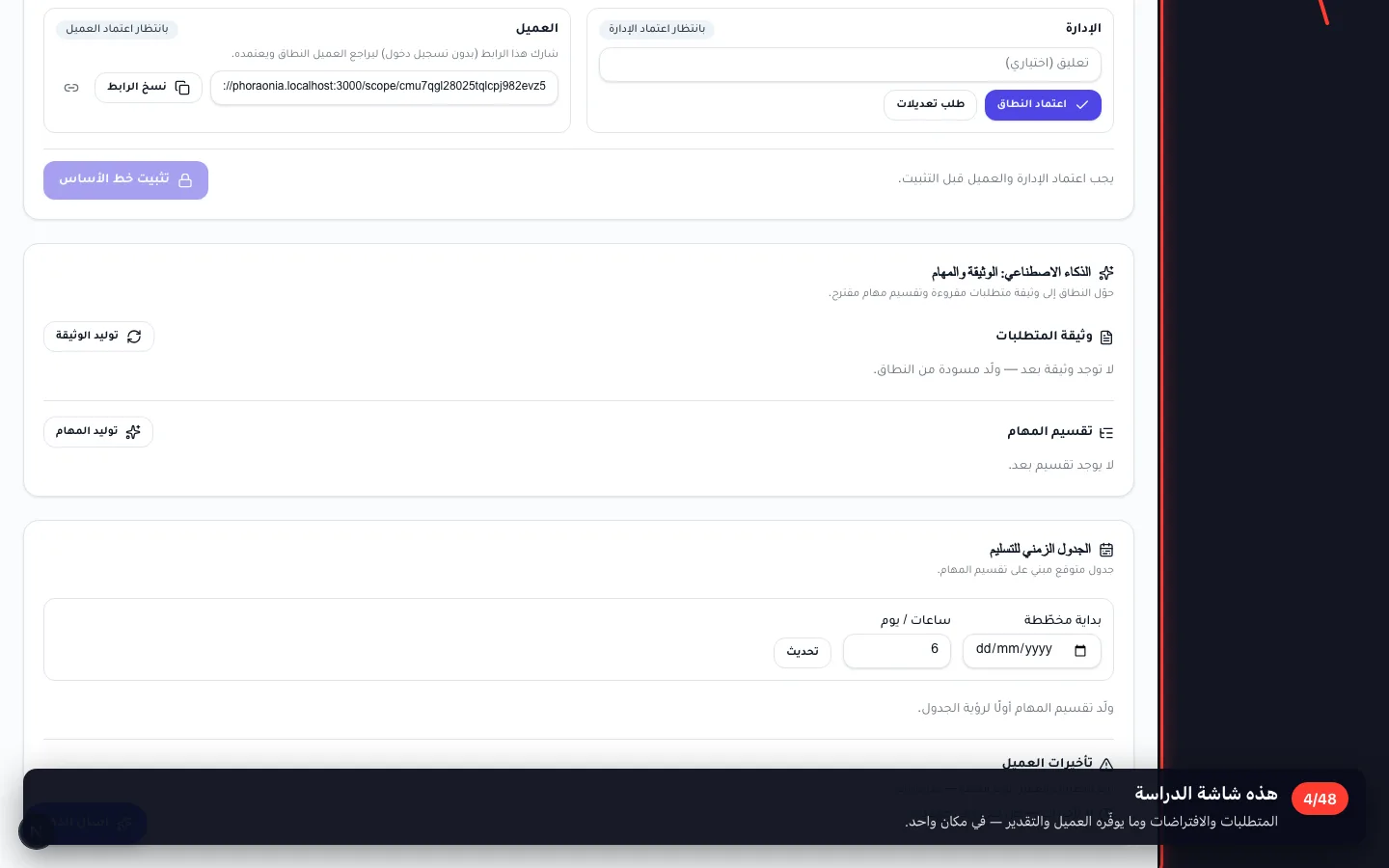

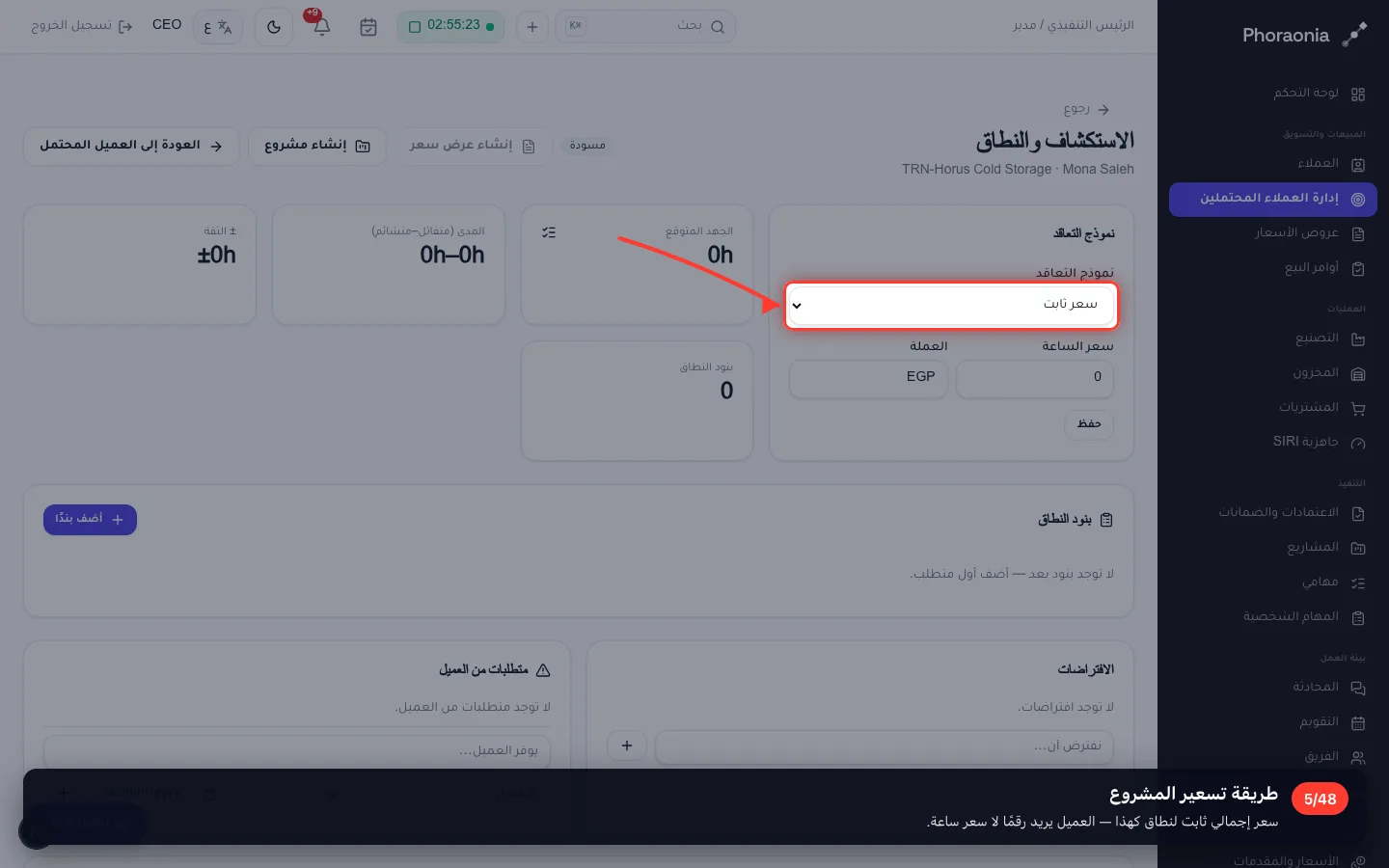

قبل أي سعر: ما المطلوب بالضبط، وكيف نعرف أنه أُنجز.

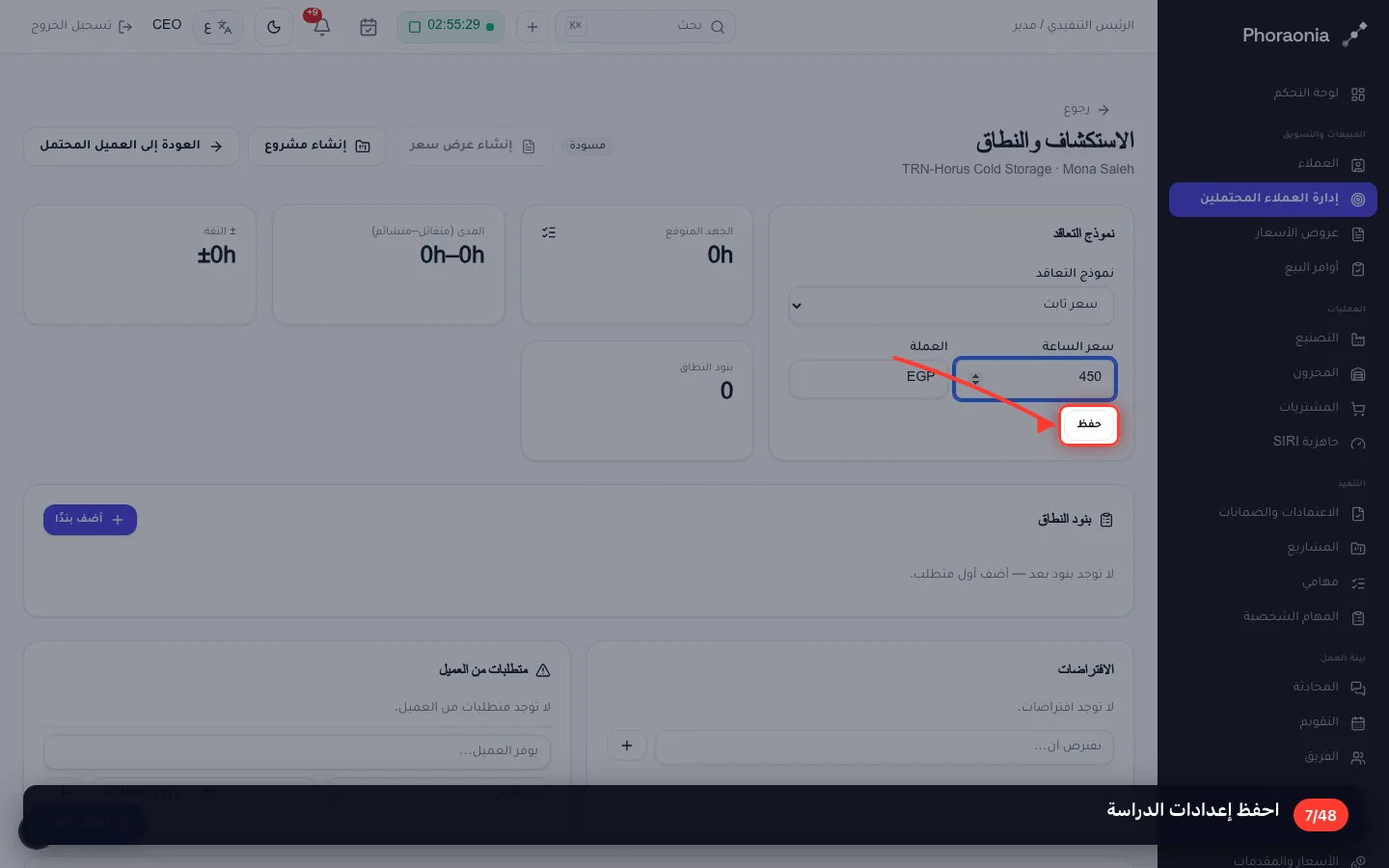

المتطلبات والافتراضات وما يوفّره العميل والتقدير — في مكان واحد.

سعر إجمالي ثابت لنطاق كهذا — العميل يريد رقمًا لا سعر ساعة.

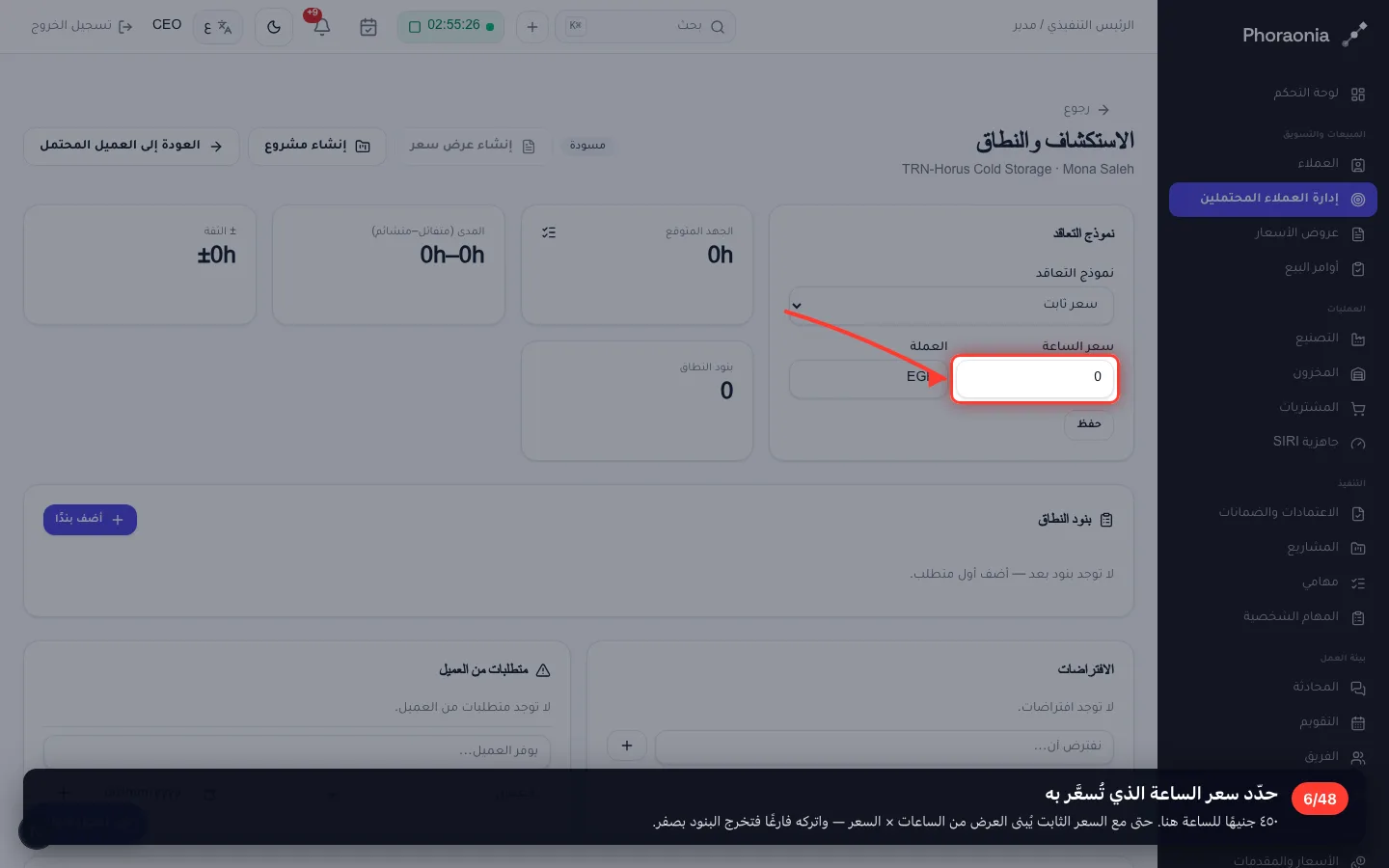

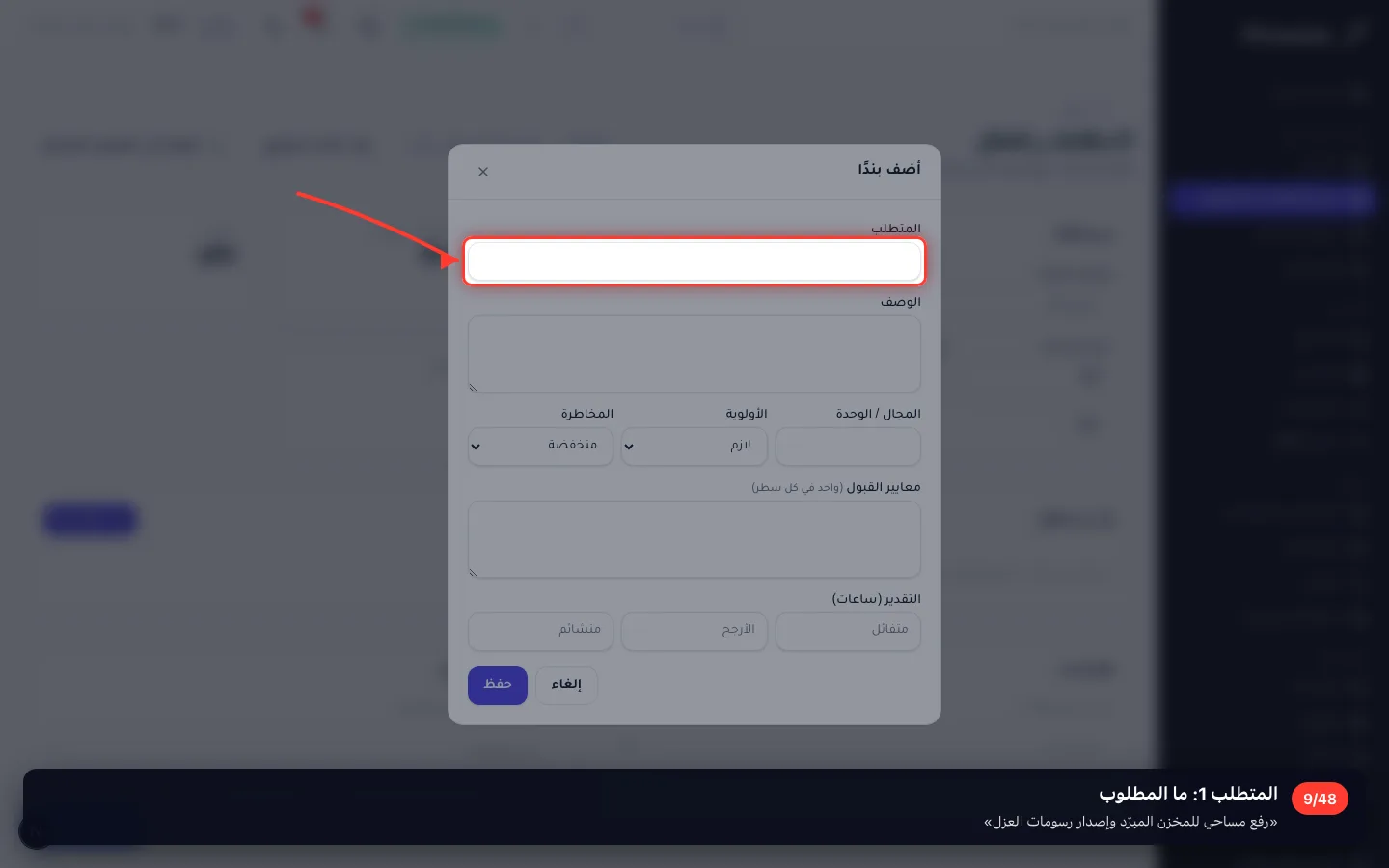

٤٥٠ جنيهًا للساعة هنا. حتى مع السعر الثابت يُبنى العرض من الساعات × السعر — واتركه فارغًا فتخرج البنود بصفر.

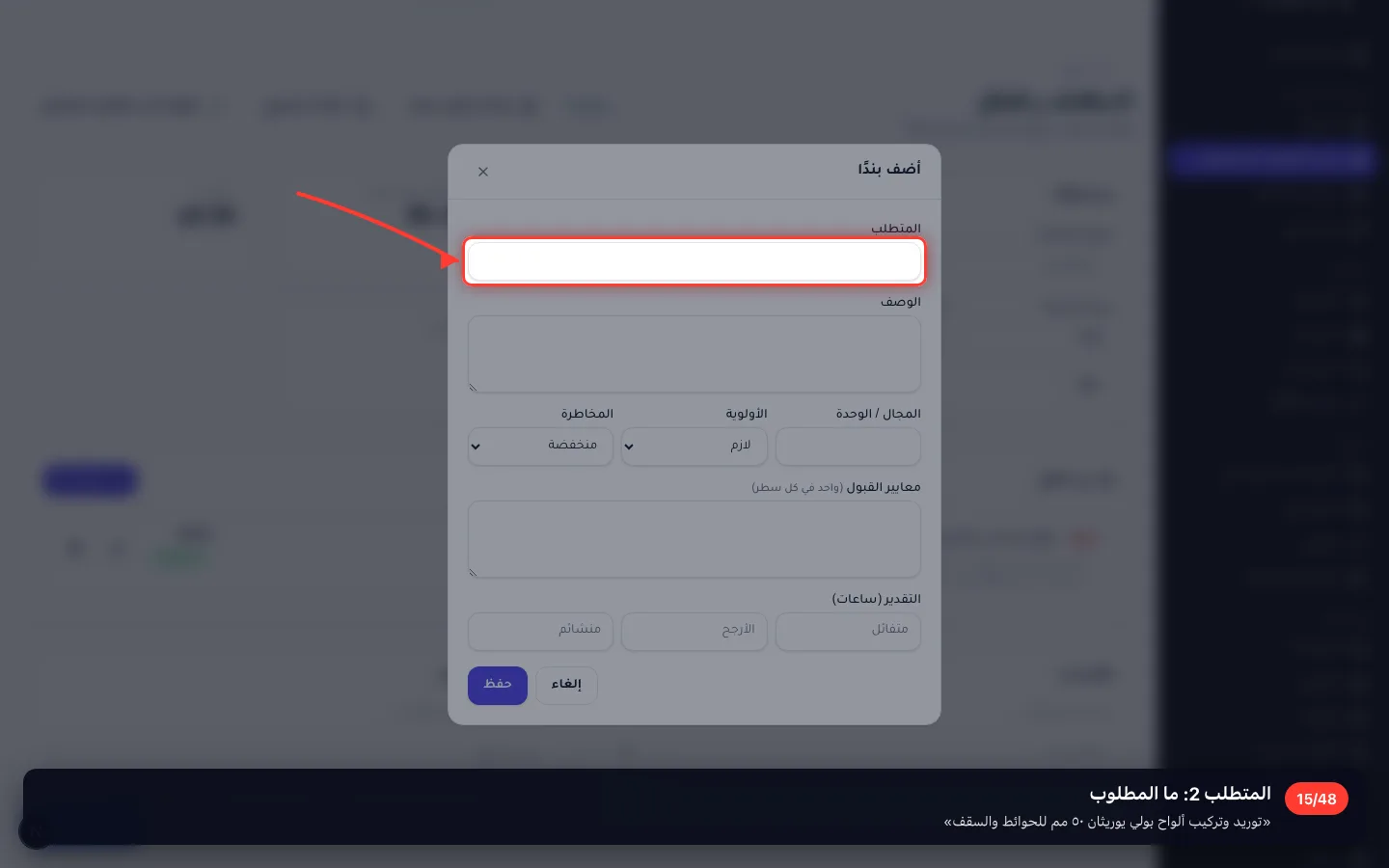

«رفع مساحي للمخزن المبرّد وإصدار رسومات العزل»

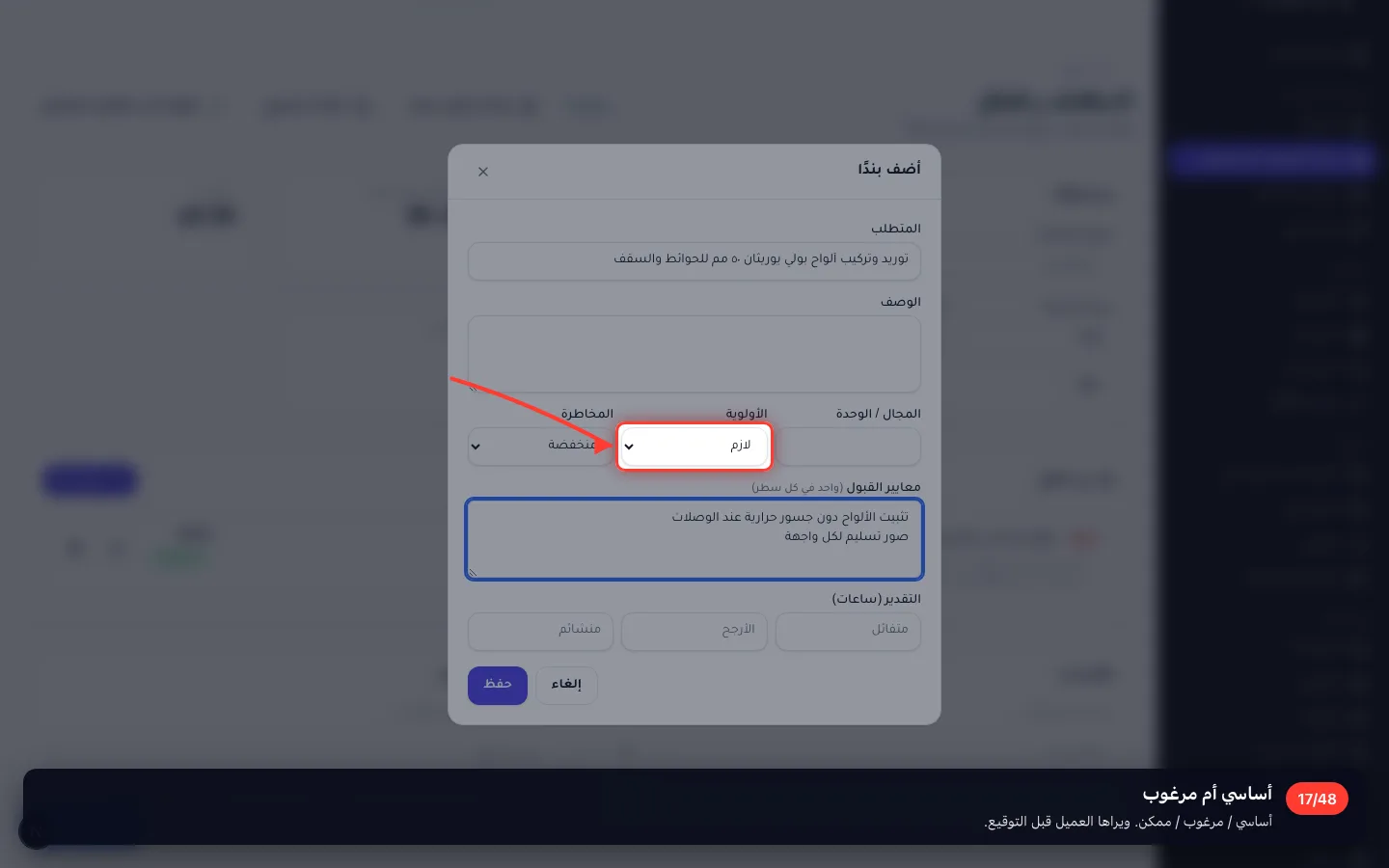

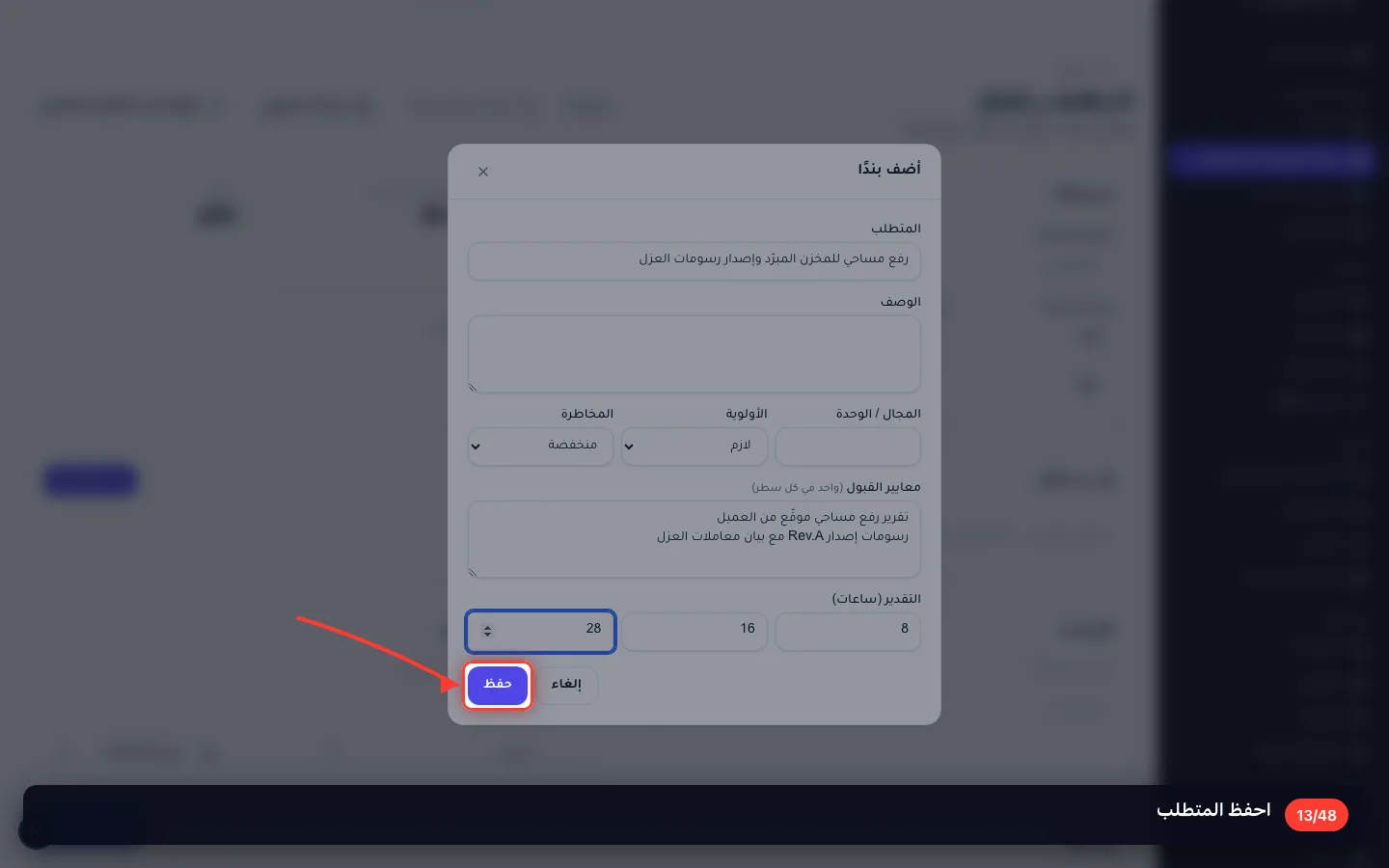

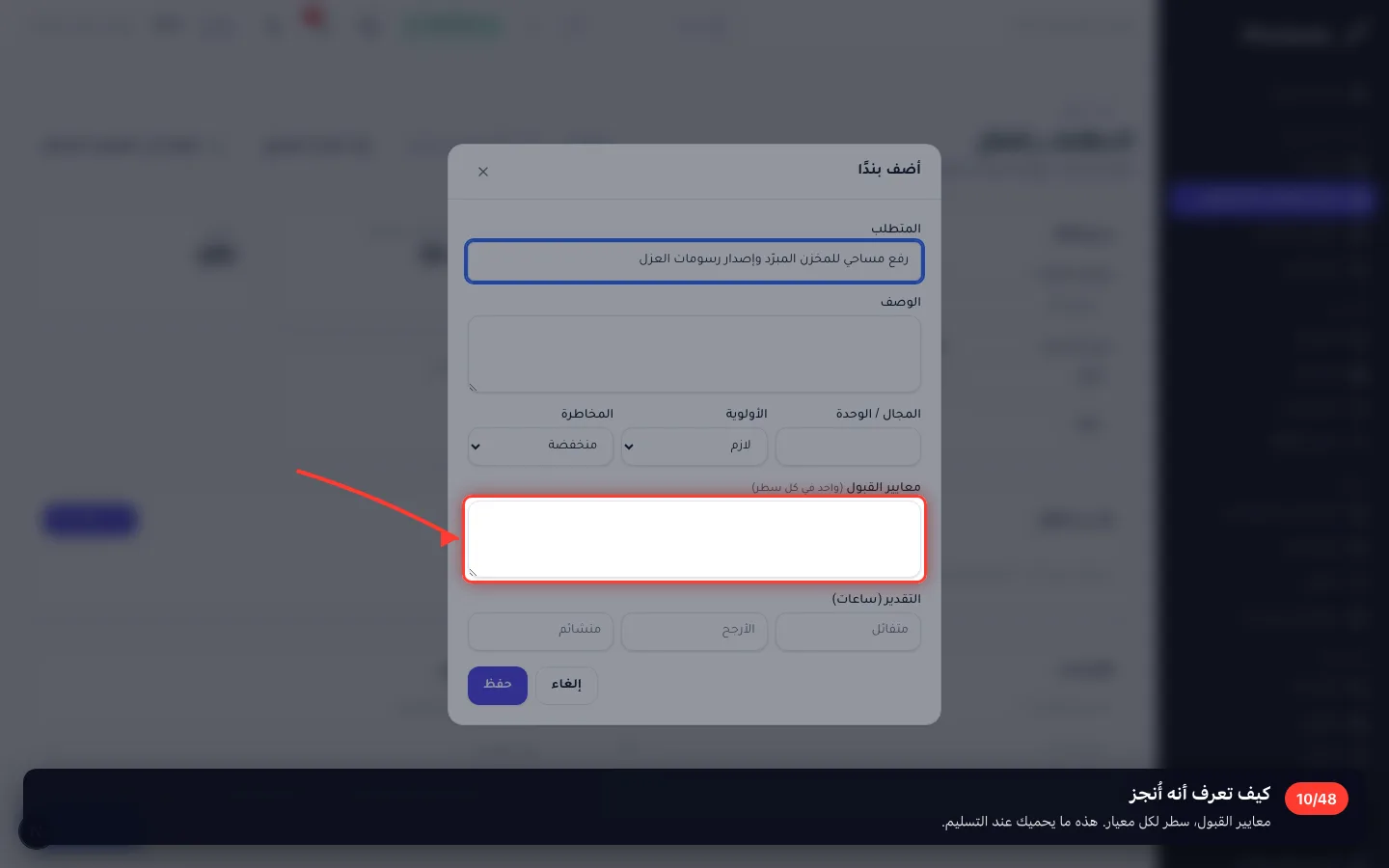

معايير القبول، سطر لكل معيار. هذه ما يحميك عند التسليم.

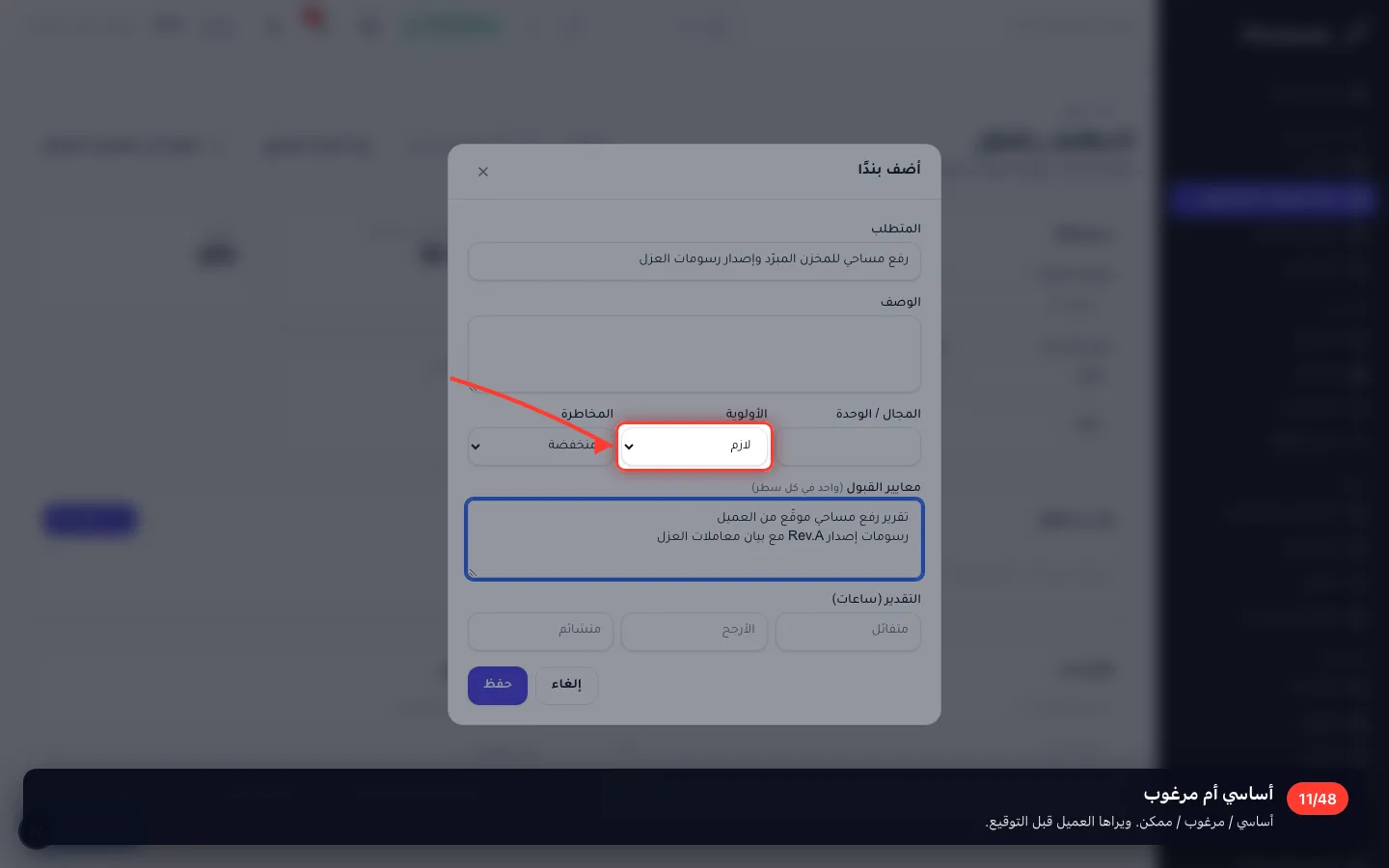

أساسي / مرغوب / ممكن. ويراها العميل قبل التوقيع.

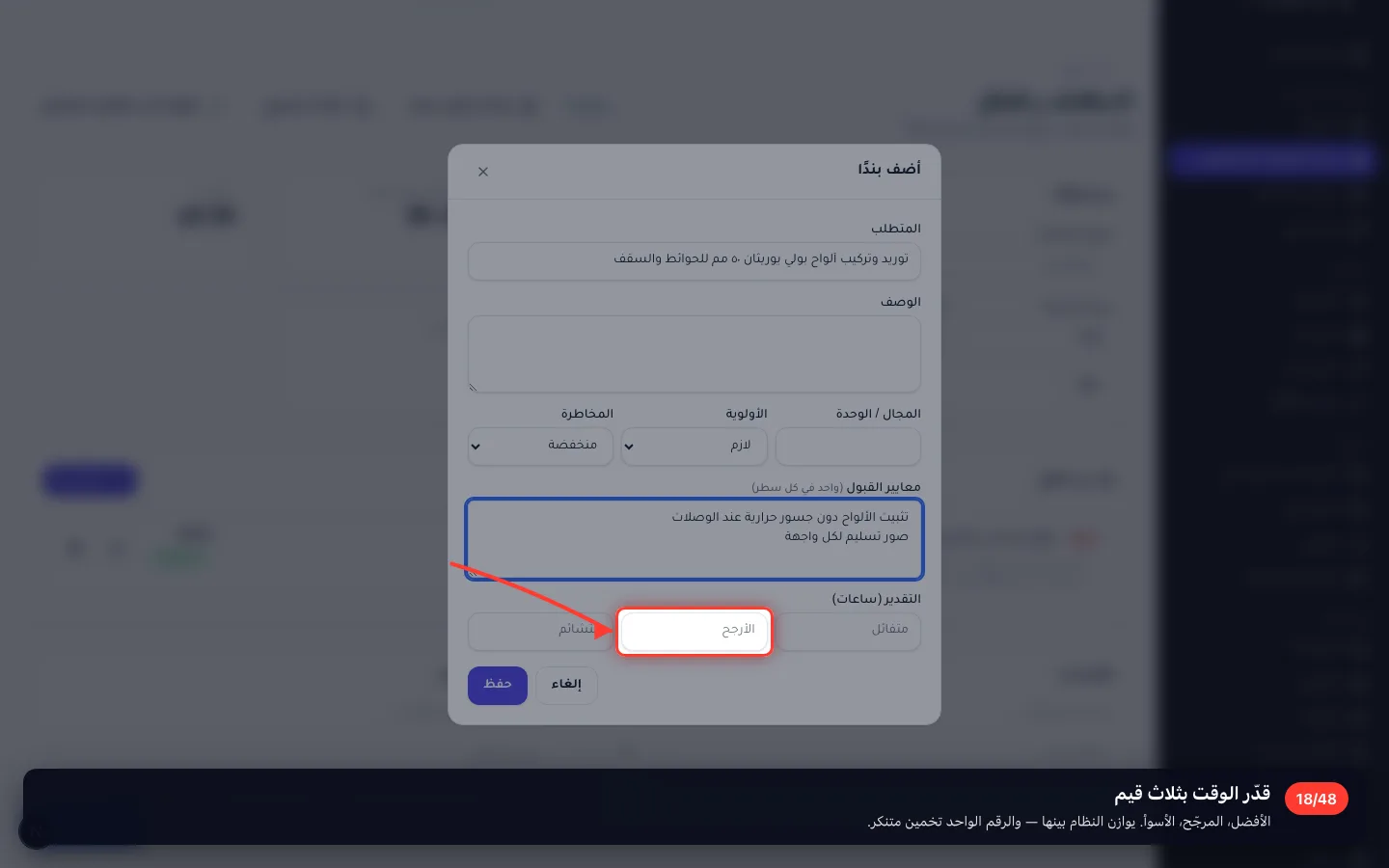

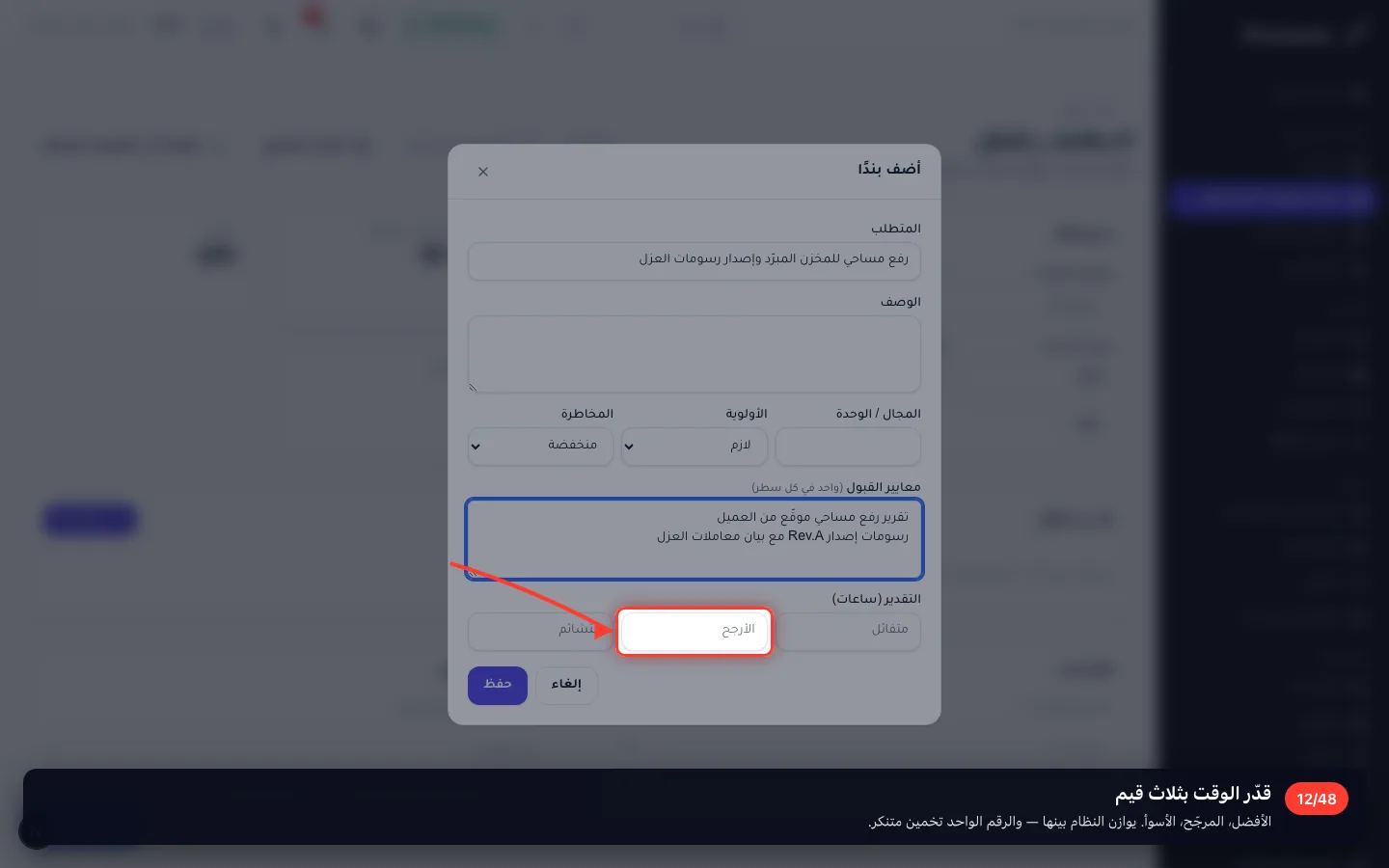

الأفضل، المرجّح، الأسوأ. يوازن النظام بينها — والرقم الواحد تخمين متنكر.

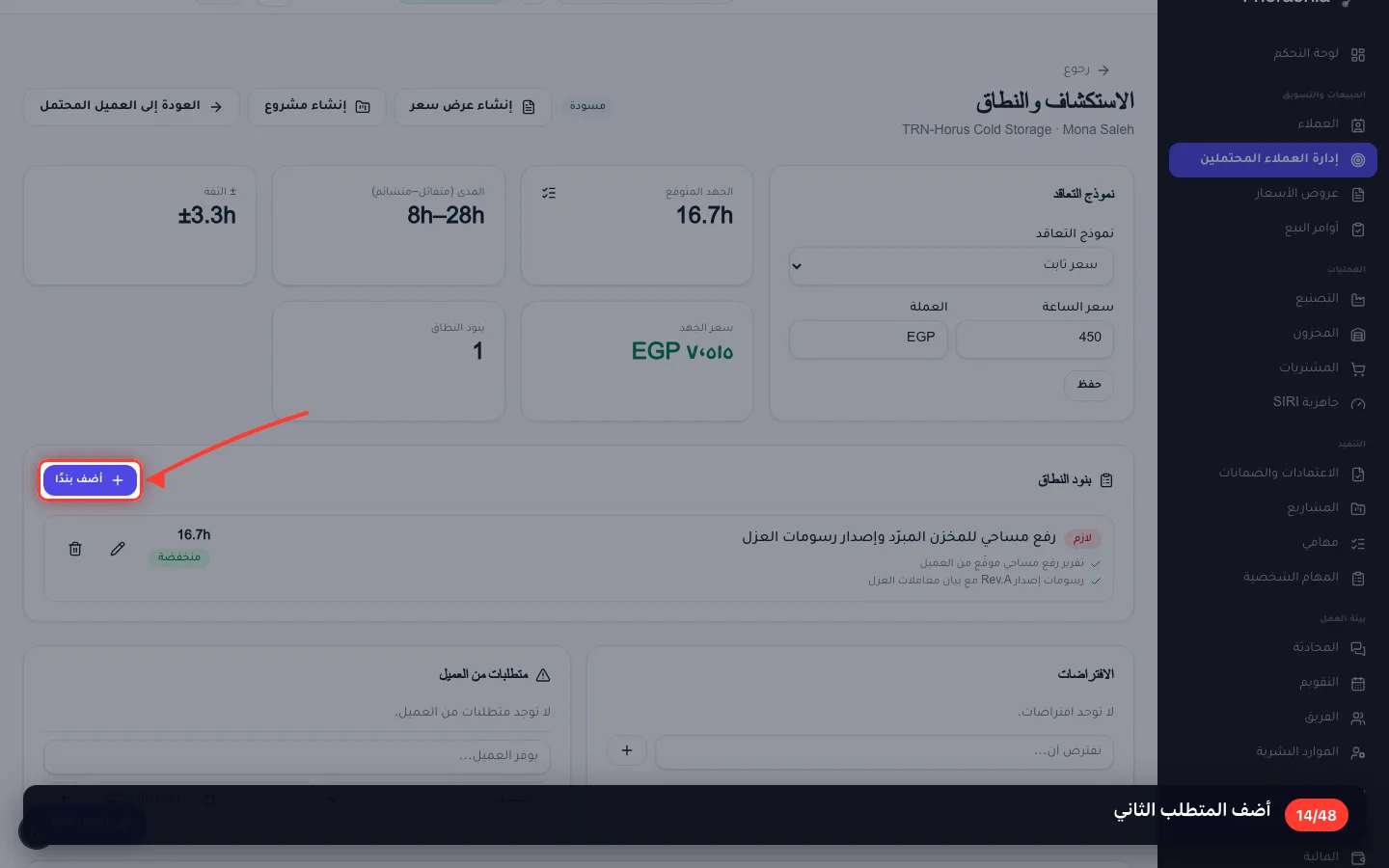

«توريد وتركيب ألواح بولي يوريثان ٥٠ مم للحوائط والسقف»

معايير القبول، سطر لكل معيار. هذه ما يحميك عند التسليم.

أساسي / مرغوب / ممكن. ويراها العميل قبل التوقيع.

الأفضل، المرجّح، الأسوأ. يوازن النظام بينها — والرقم الواحد تخمين متنكر.

دوّنها الآن. تأخر تسليم الموقع أكثر أسباب تأخر المشاريع.

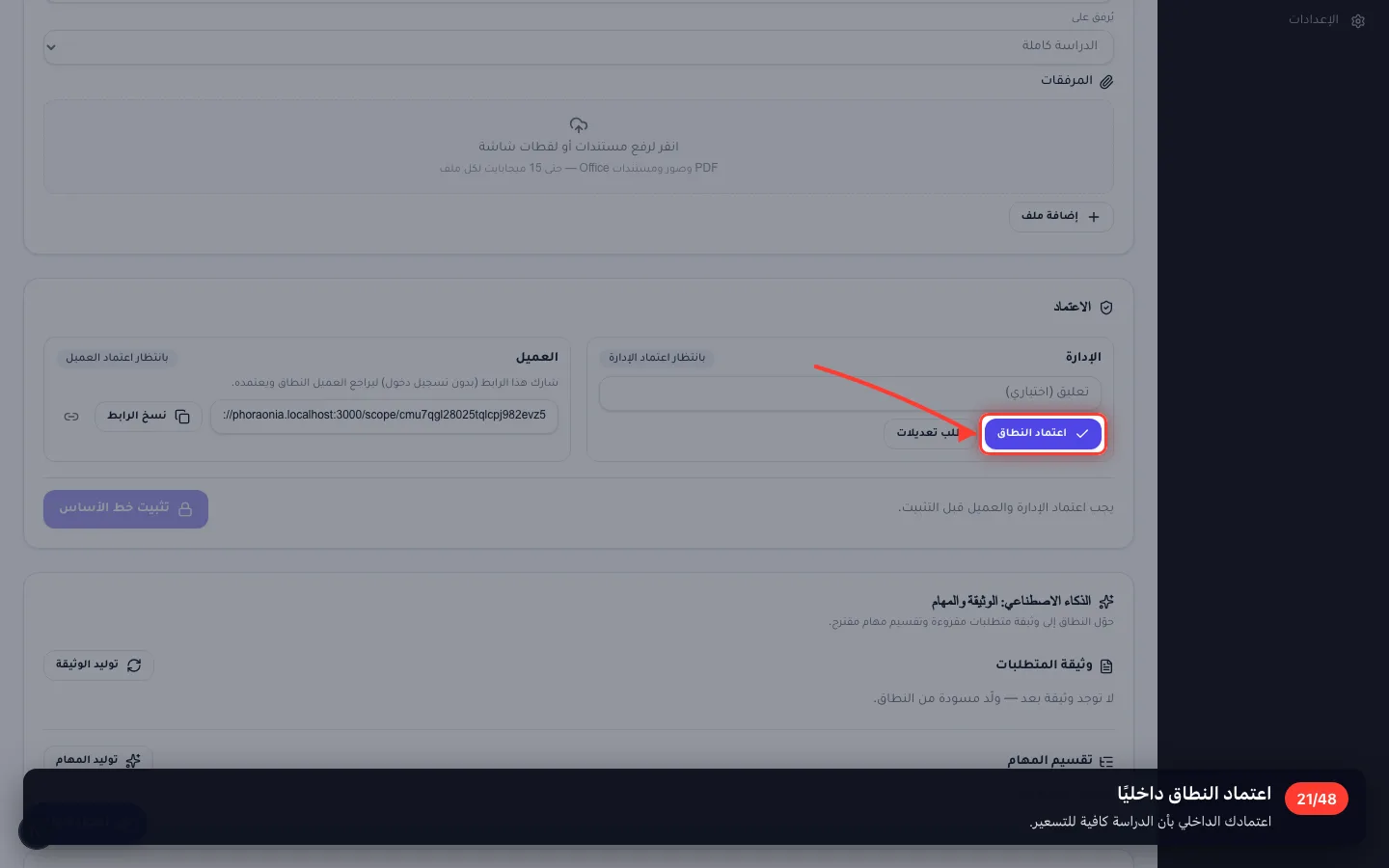

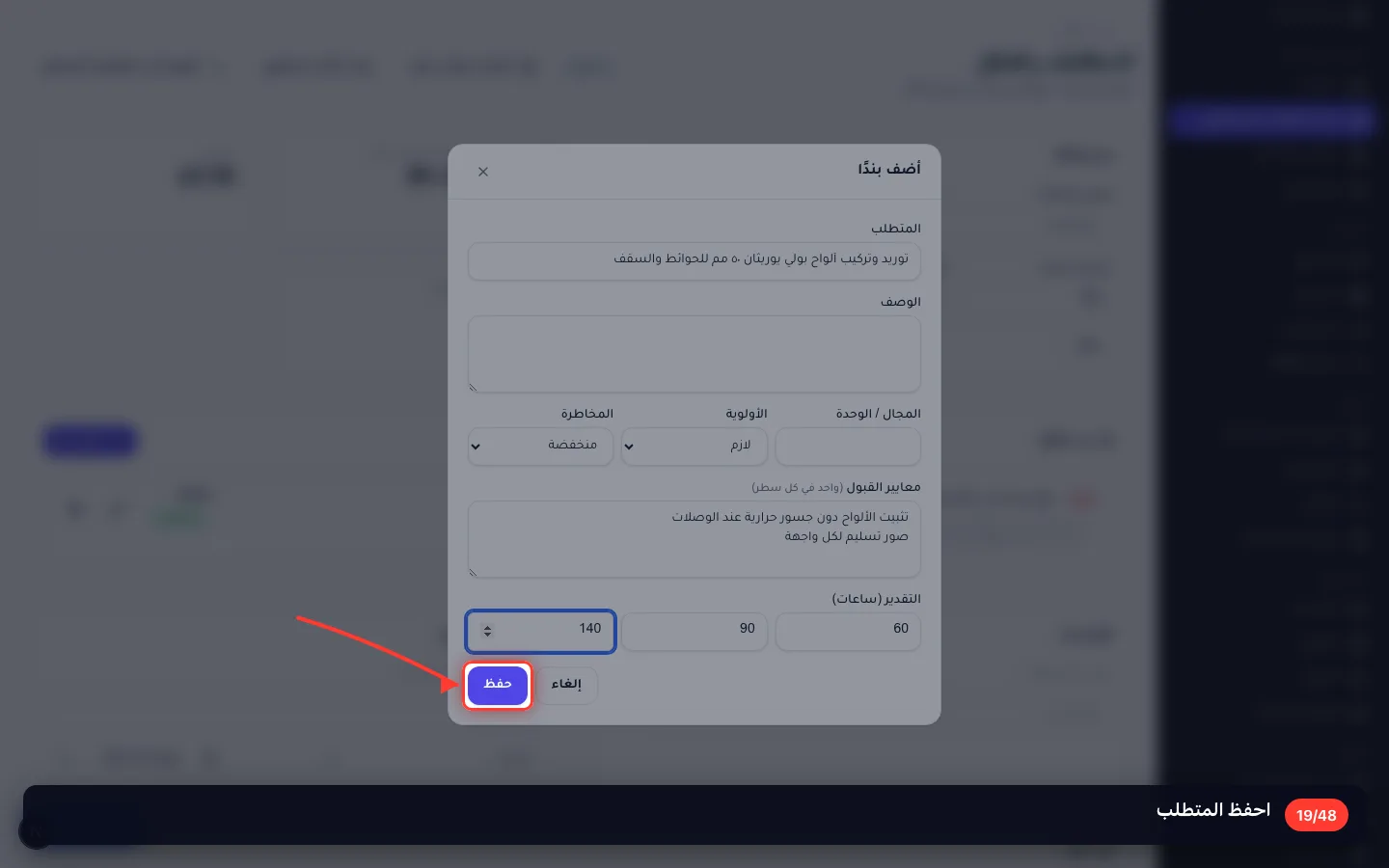

يُعتمد النطاق ويُجمَّد أولًا — ليكون السعر مقابل شيء قرأه الطرفان.

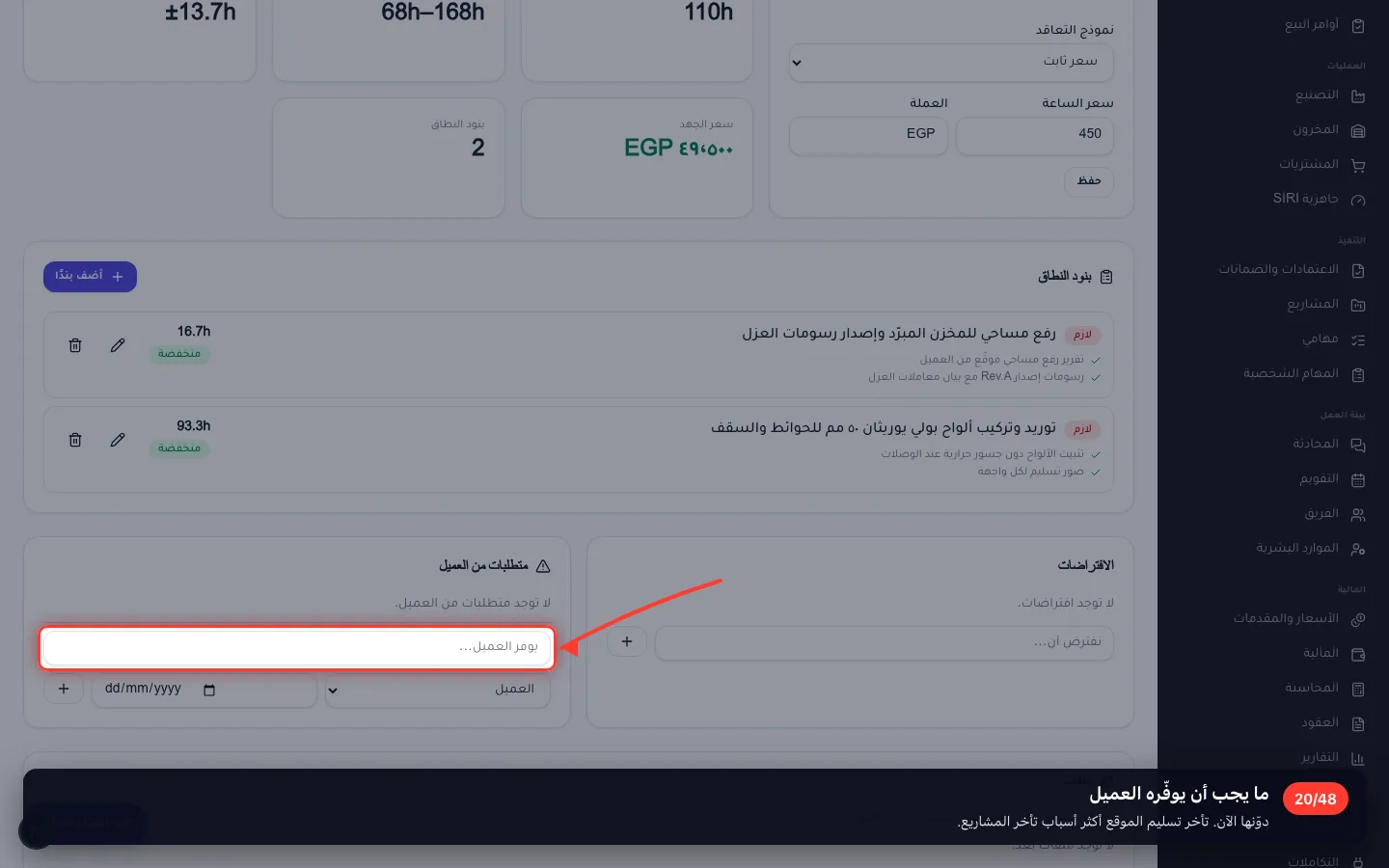

اعتمادك الداخلي بأن الدراسة كافية للتسعير.

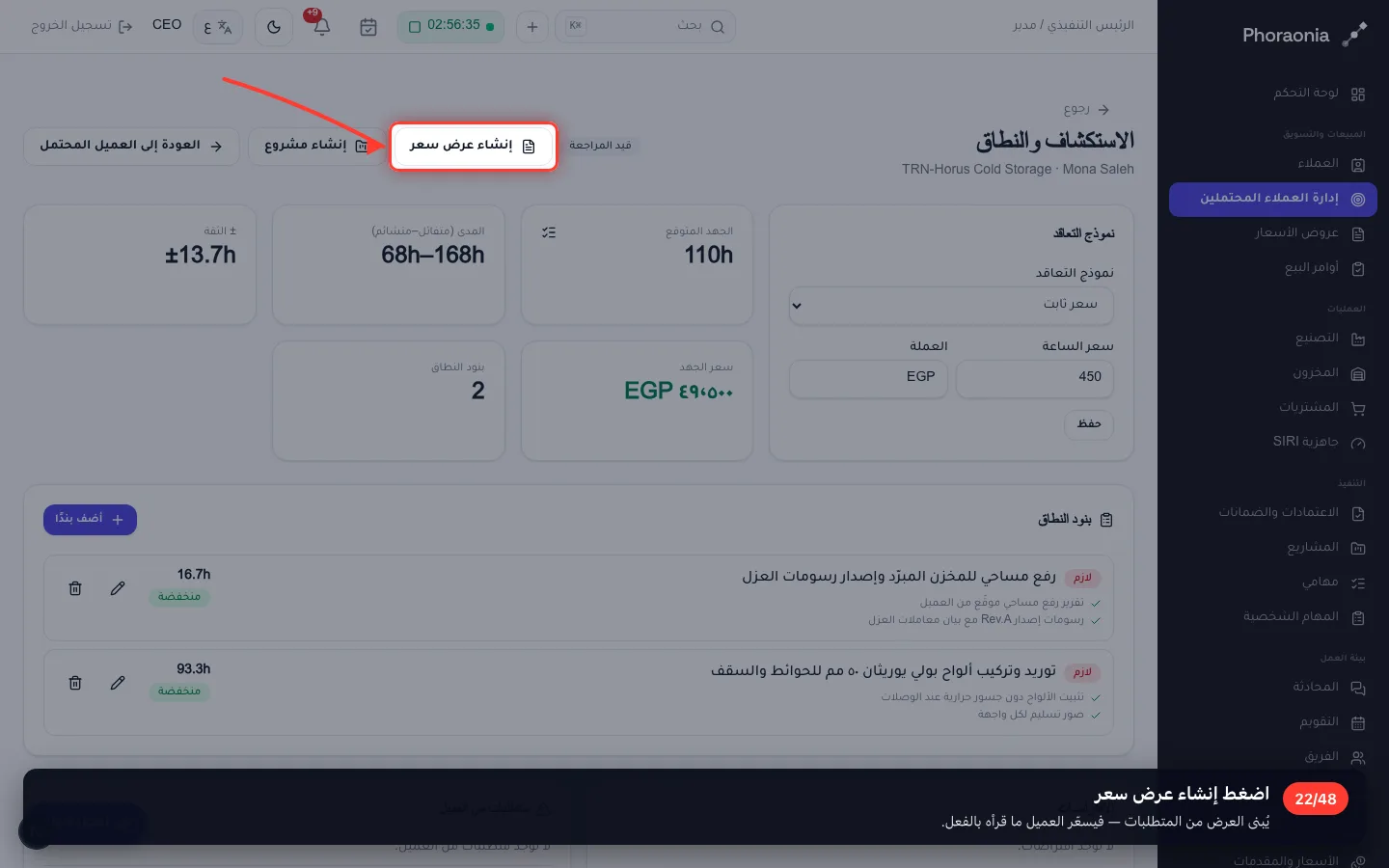

يُبنى العرض من المتطلبات — فيسعّر العميل ما قرأه بالفعل.

كل متطلب بند، مسعّر من ساعاته التقديرية.

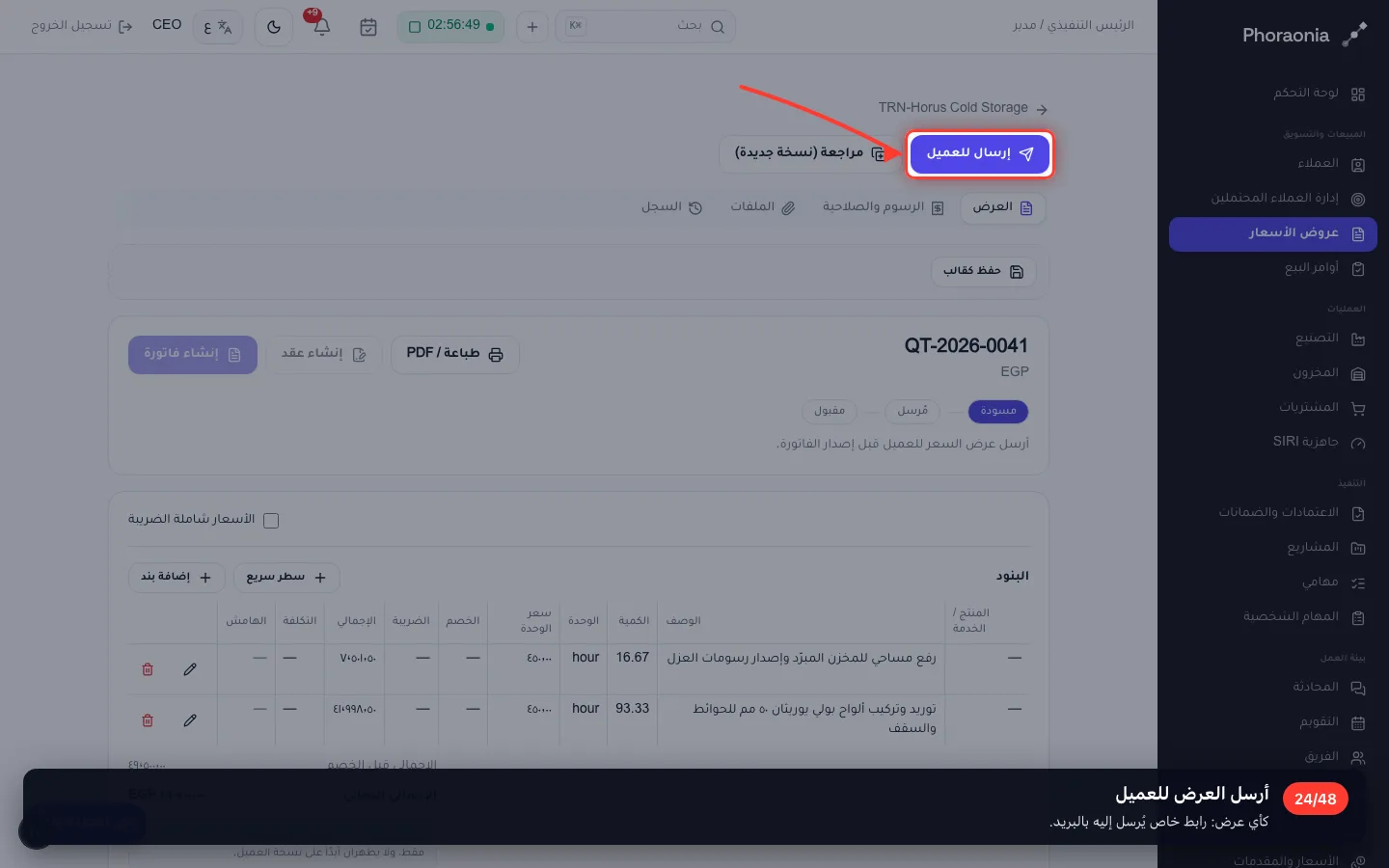

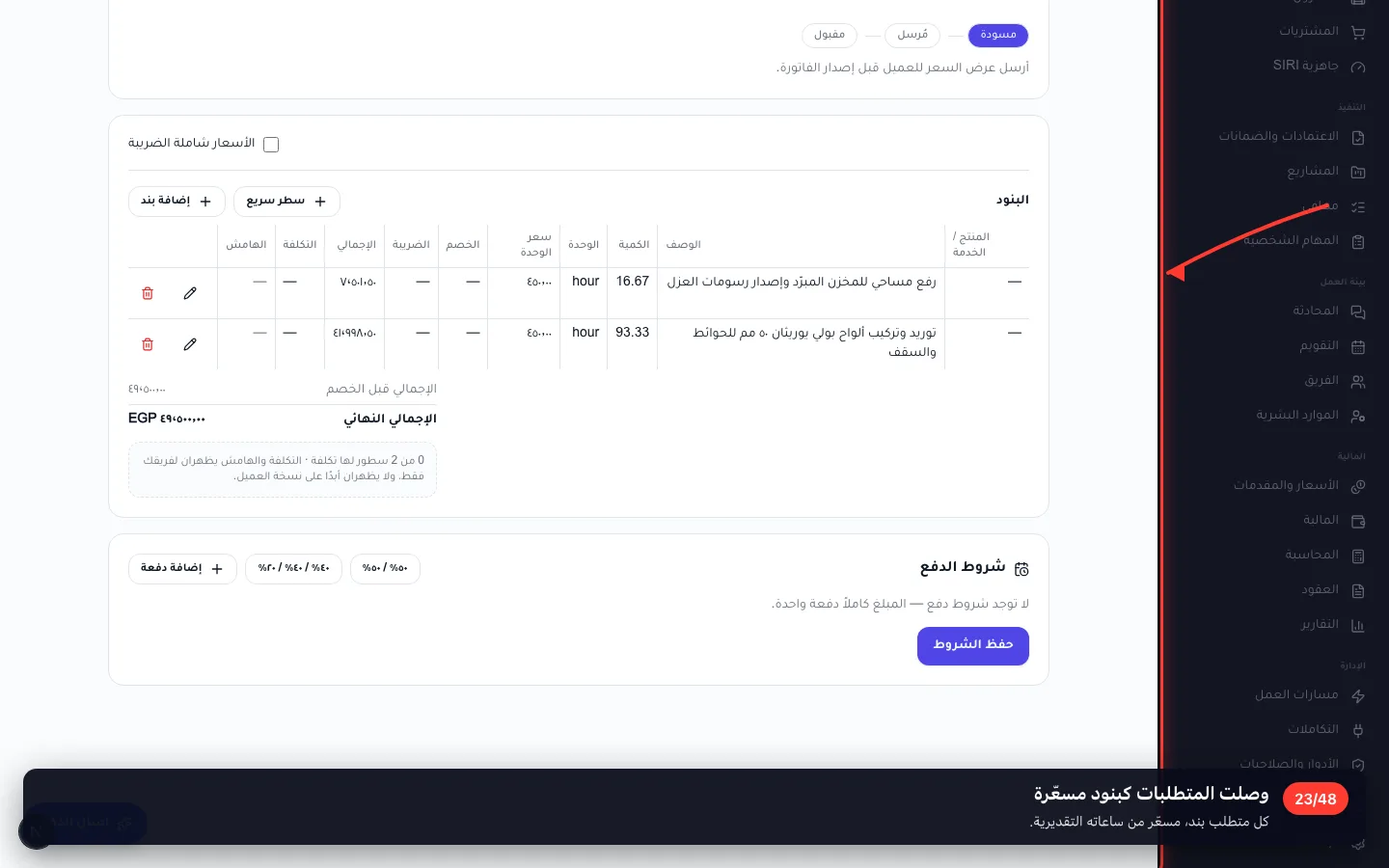

كأي عرض: رابط خاص يُرسل إليه بالبريد.

نفس الرابط الخاص كأي عرض آخر — بلا حساب للعميل.

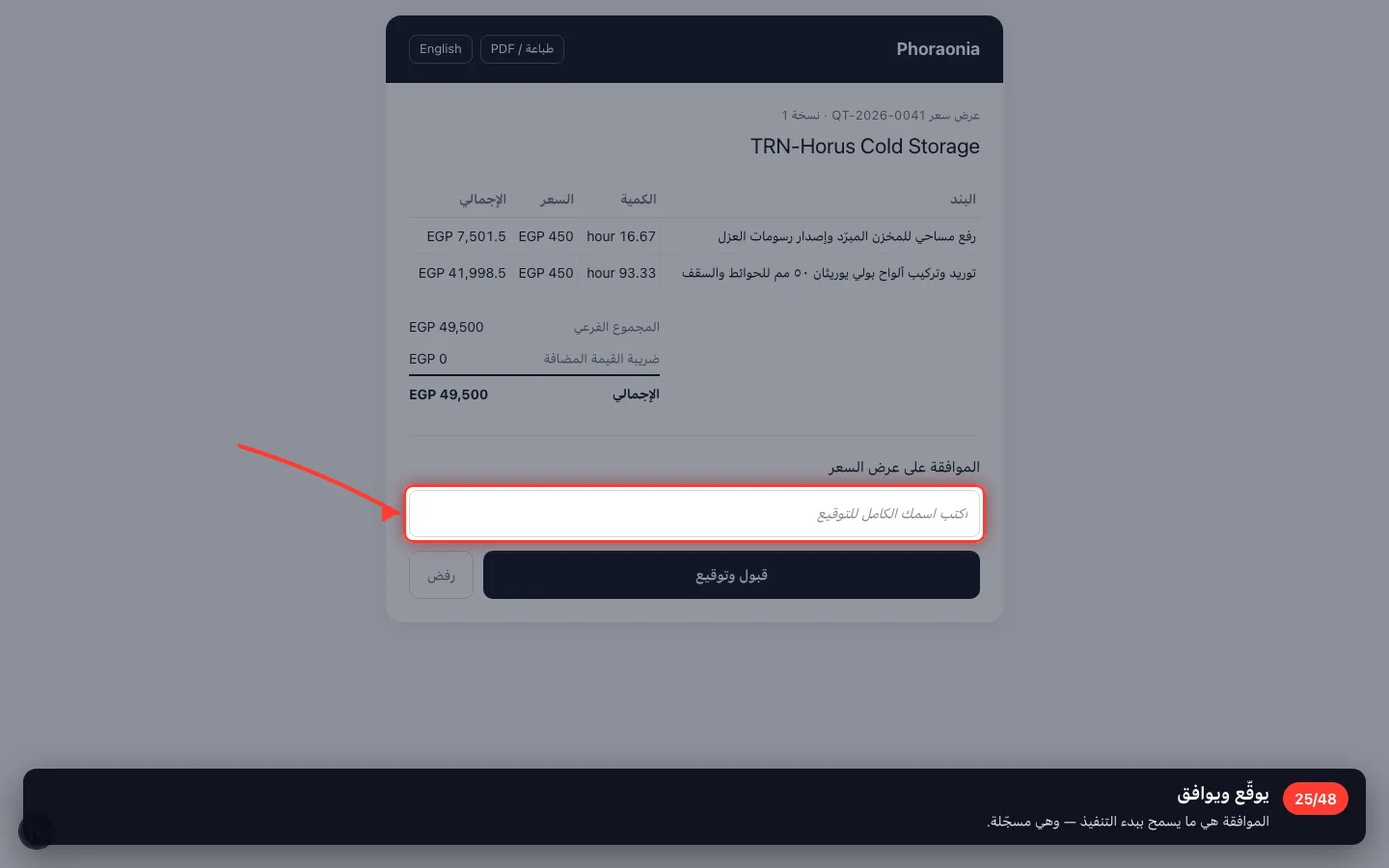

الموافقة هي ما يسمح ببدء التنفيذ — وهي مسجّلة.

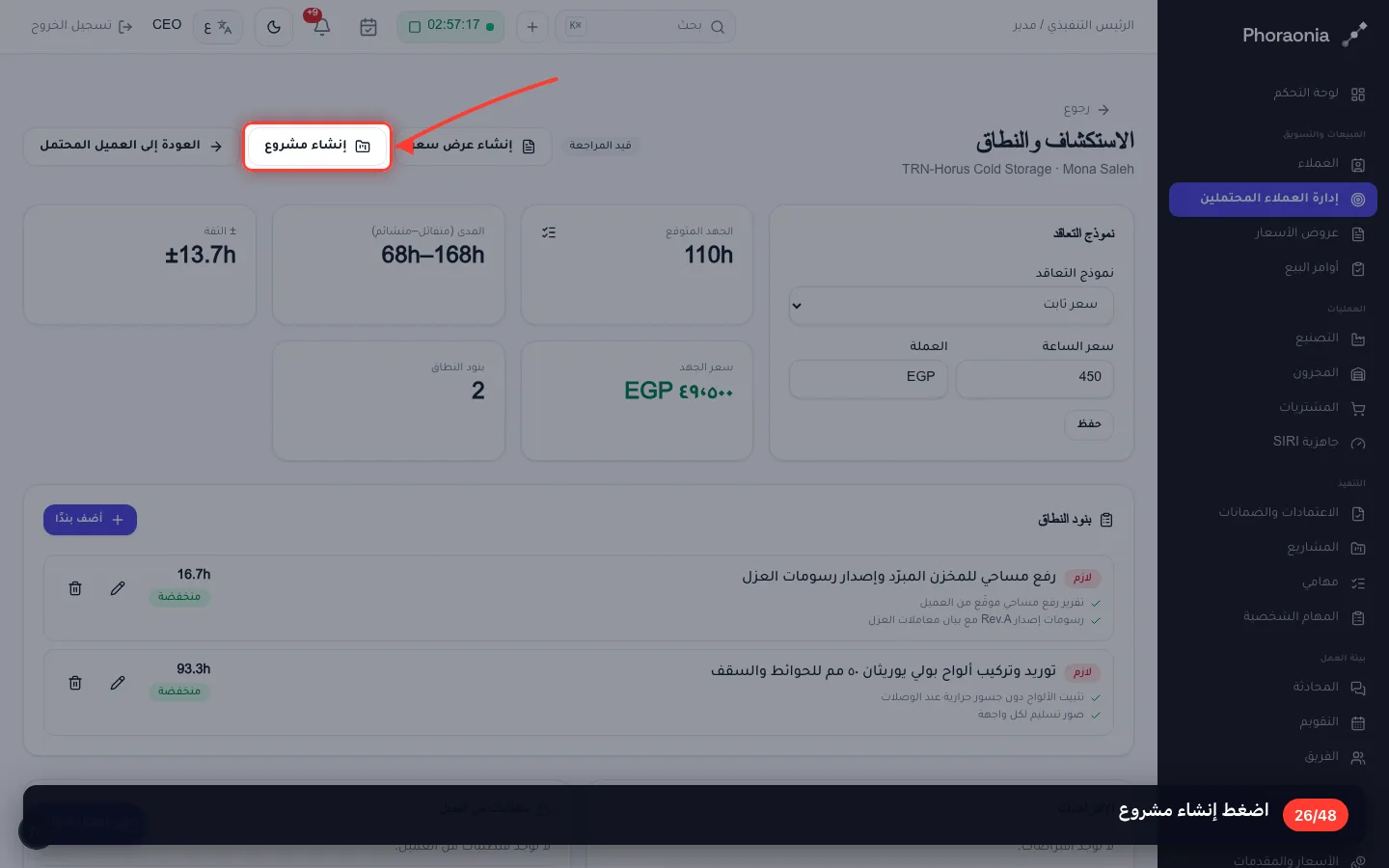

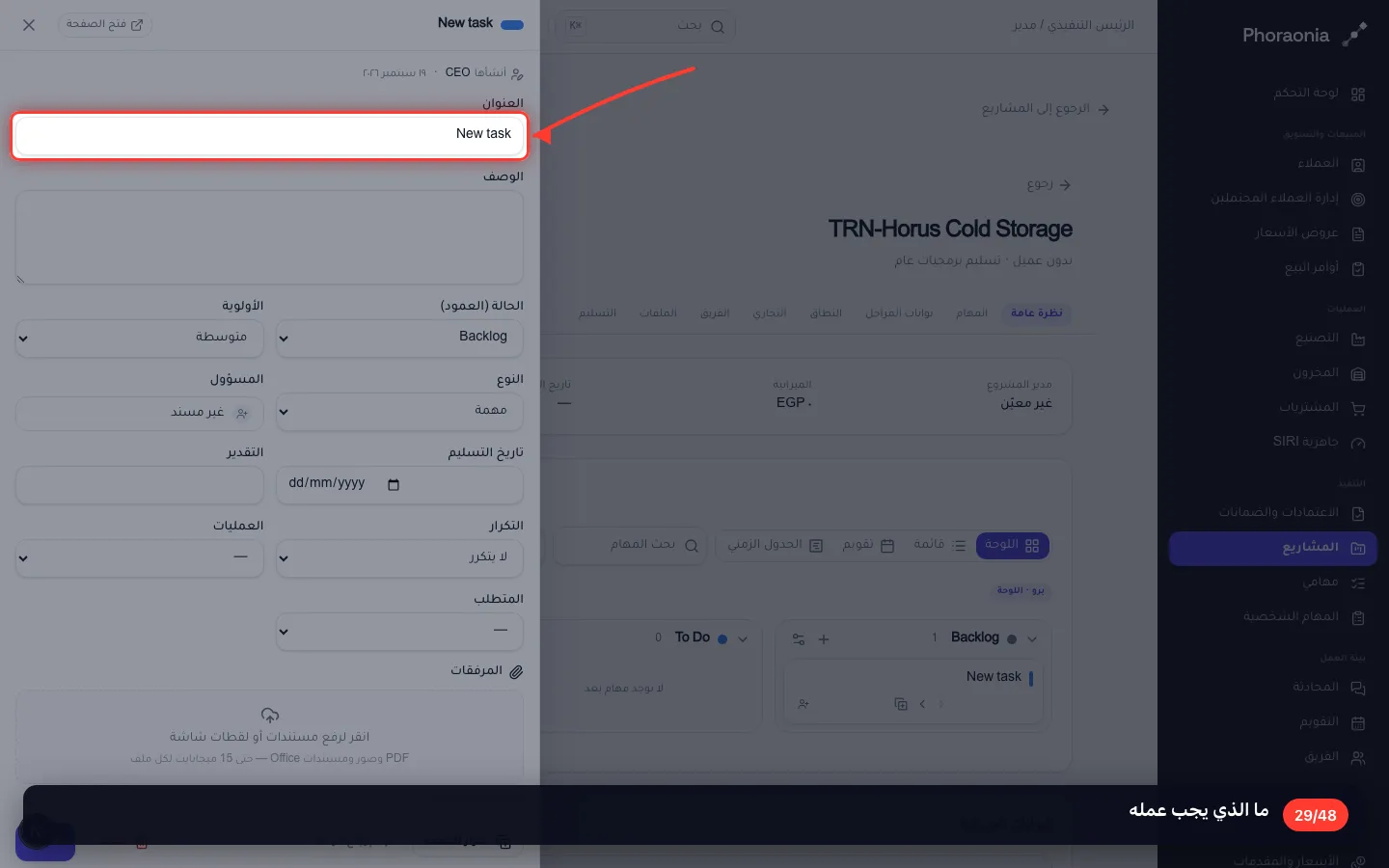

ضغطة واحدة تنقل المتطلبات ومعايير قبولها وتقديراتها.

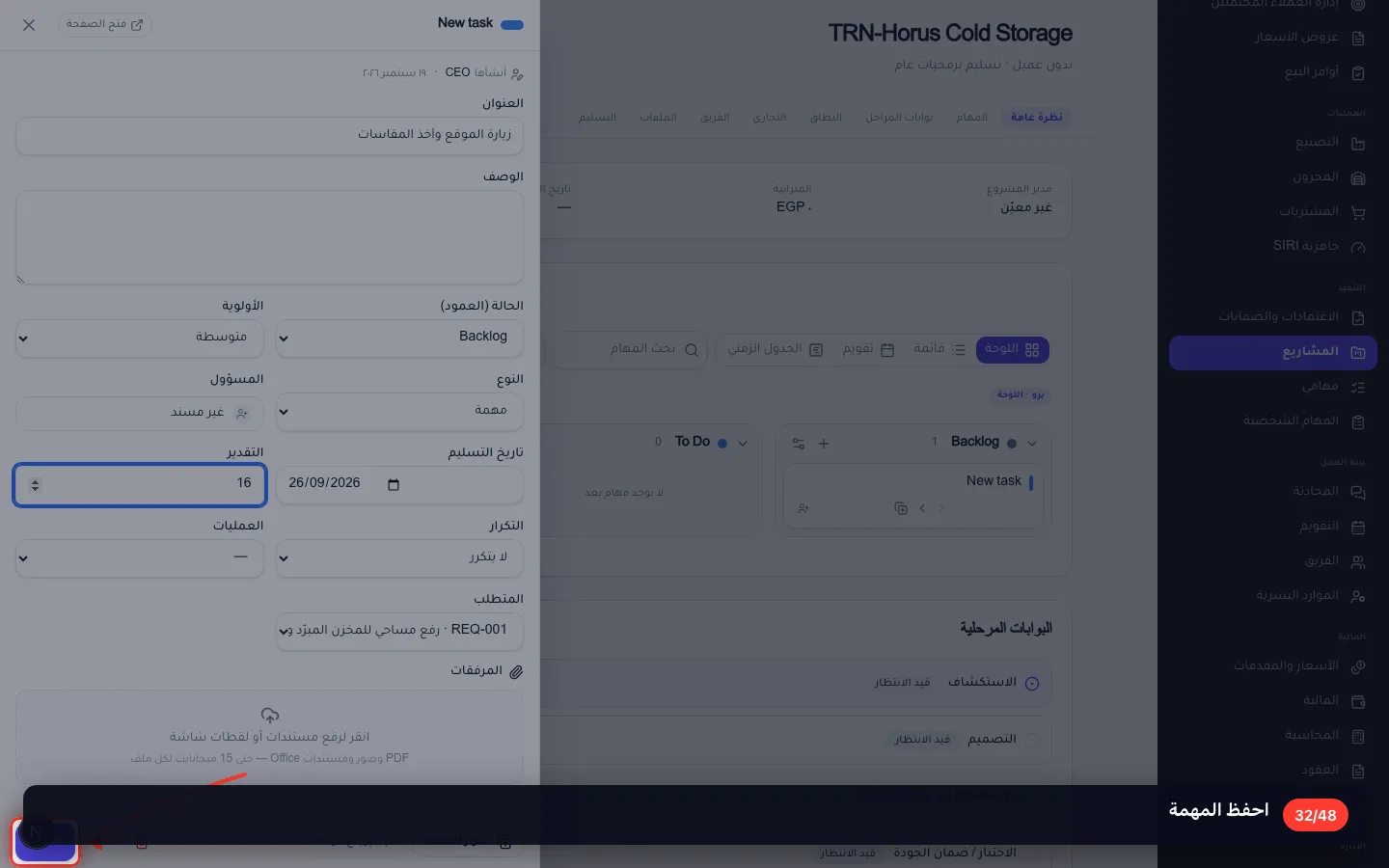

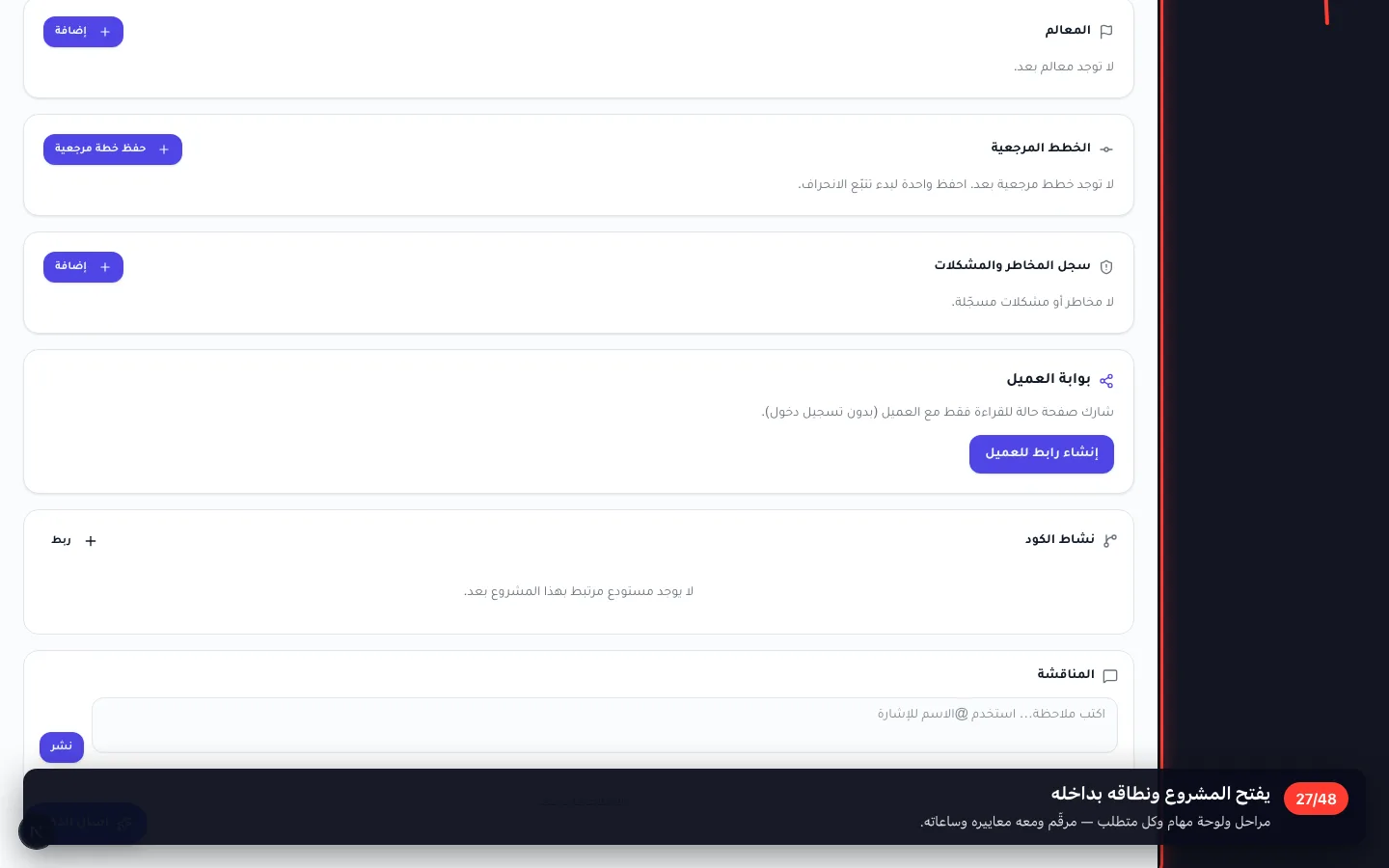

مراحل ولوحة مهام وكل متطلب — مرقّم ومعه معاييره وساعاته.

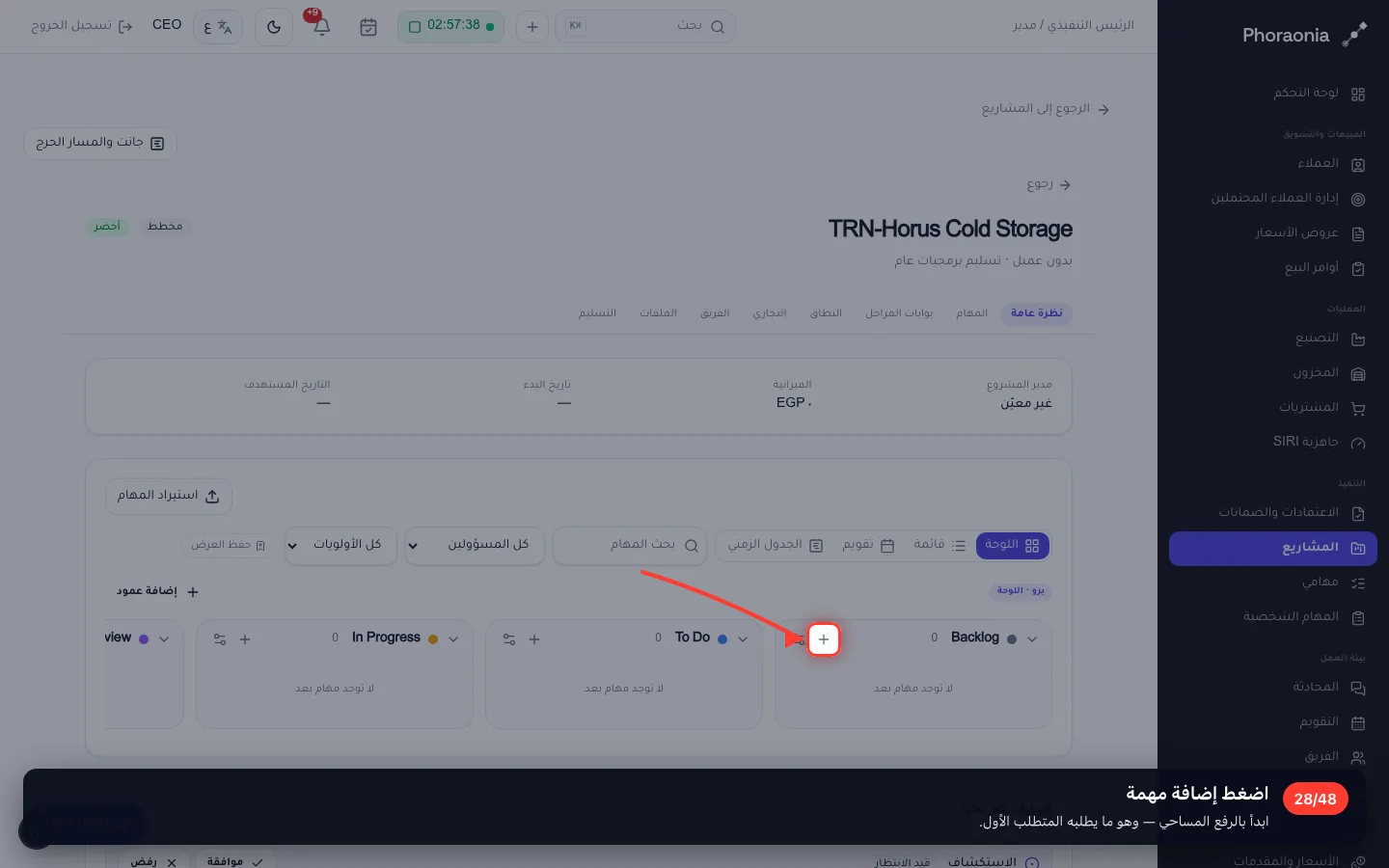

اللوحة هي حركة العمل. كل بطاقة مهمة تخصّ شخصًا.
ابدأ بالرفع المساحي — وهو ما يطلبه المتطلب الأول.

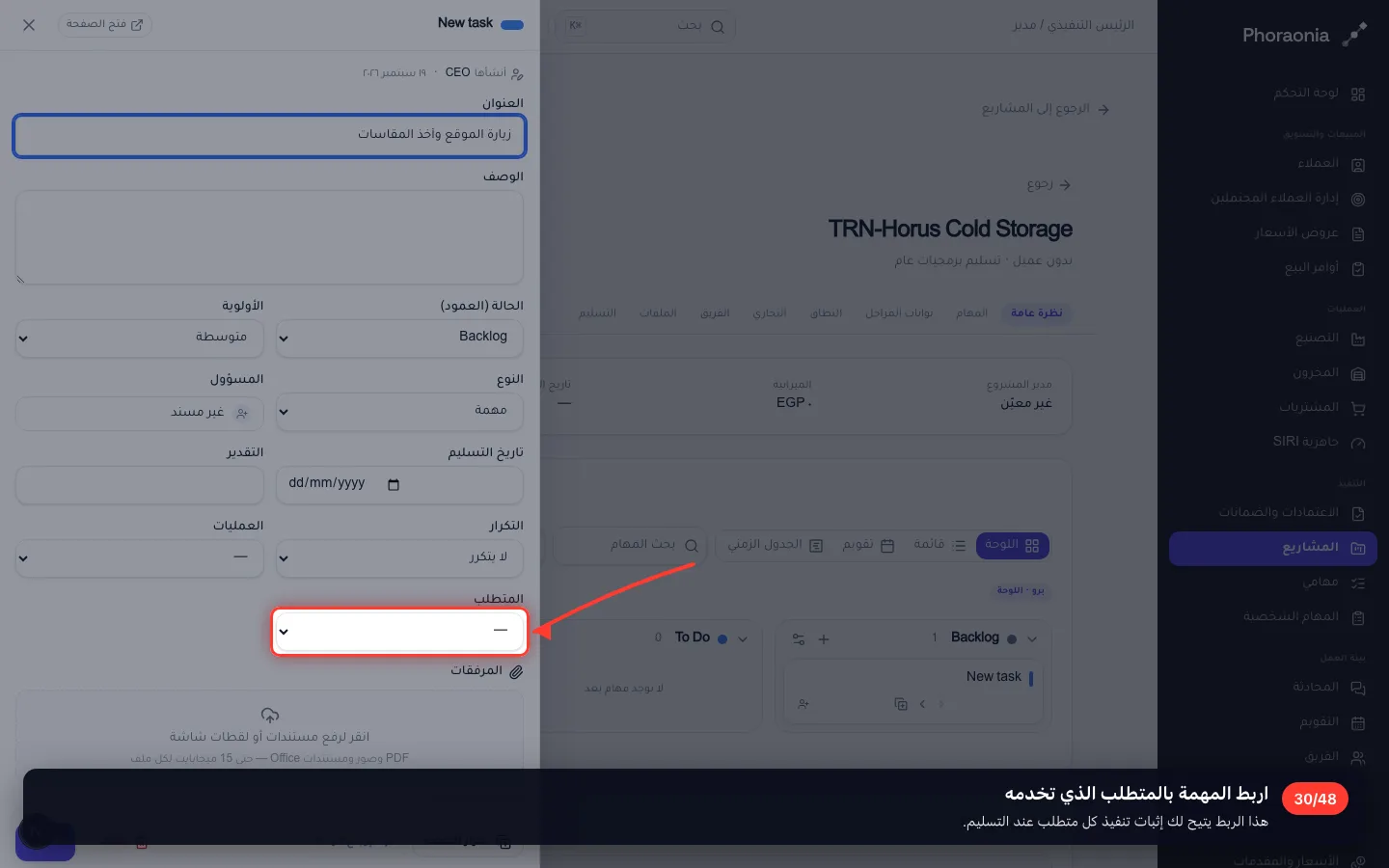

هذا الربط يتيح لك إثبات تنفيذ كل متطلب عند التسليم.

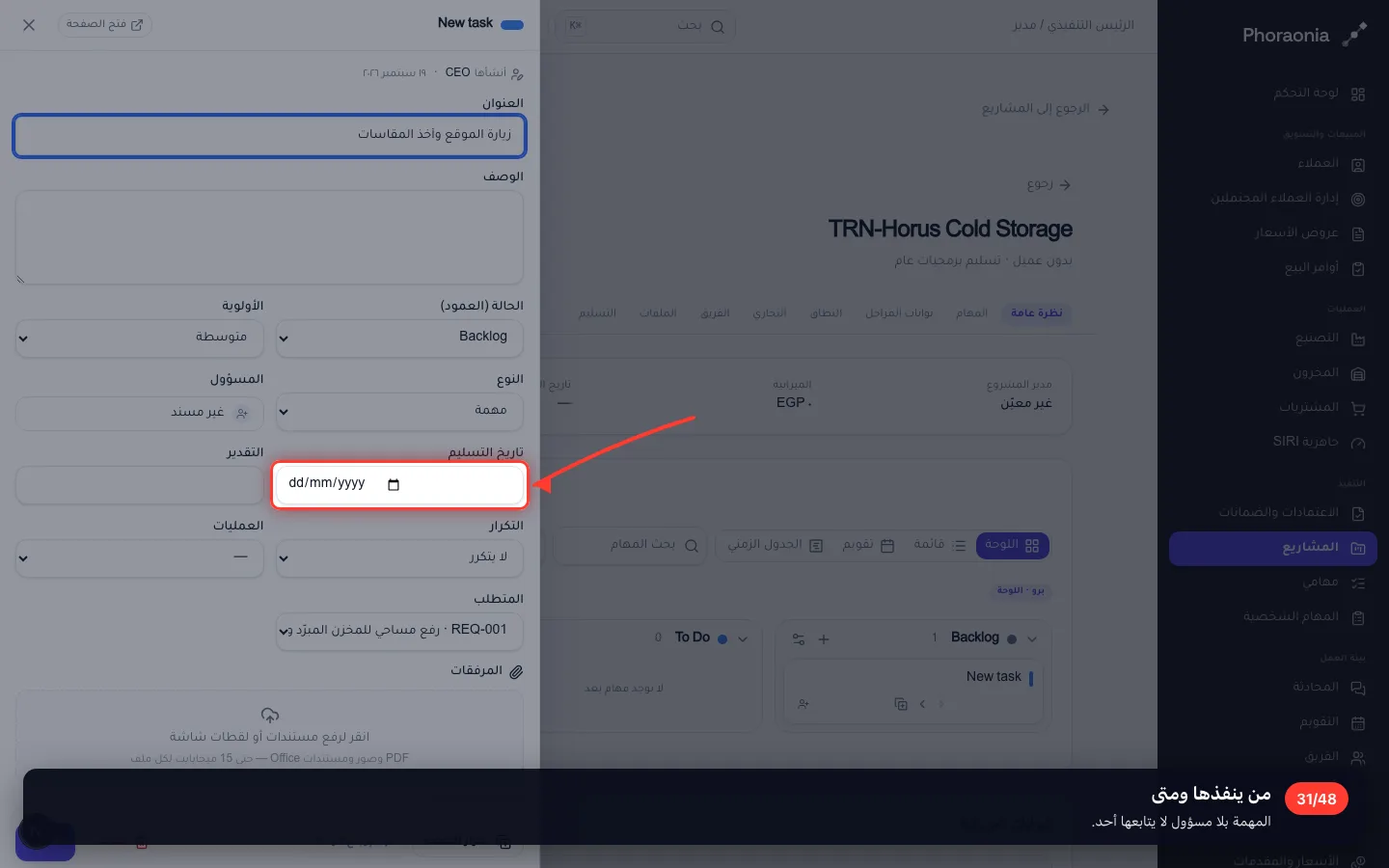

المهمة بلا مسؤول لا يتابعها أحد.

اسحبها بين المراحل مع تقدم العمل، أو افتحها لتسجيل الوقت عليها.

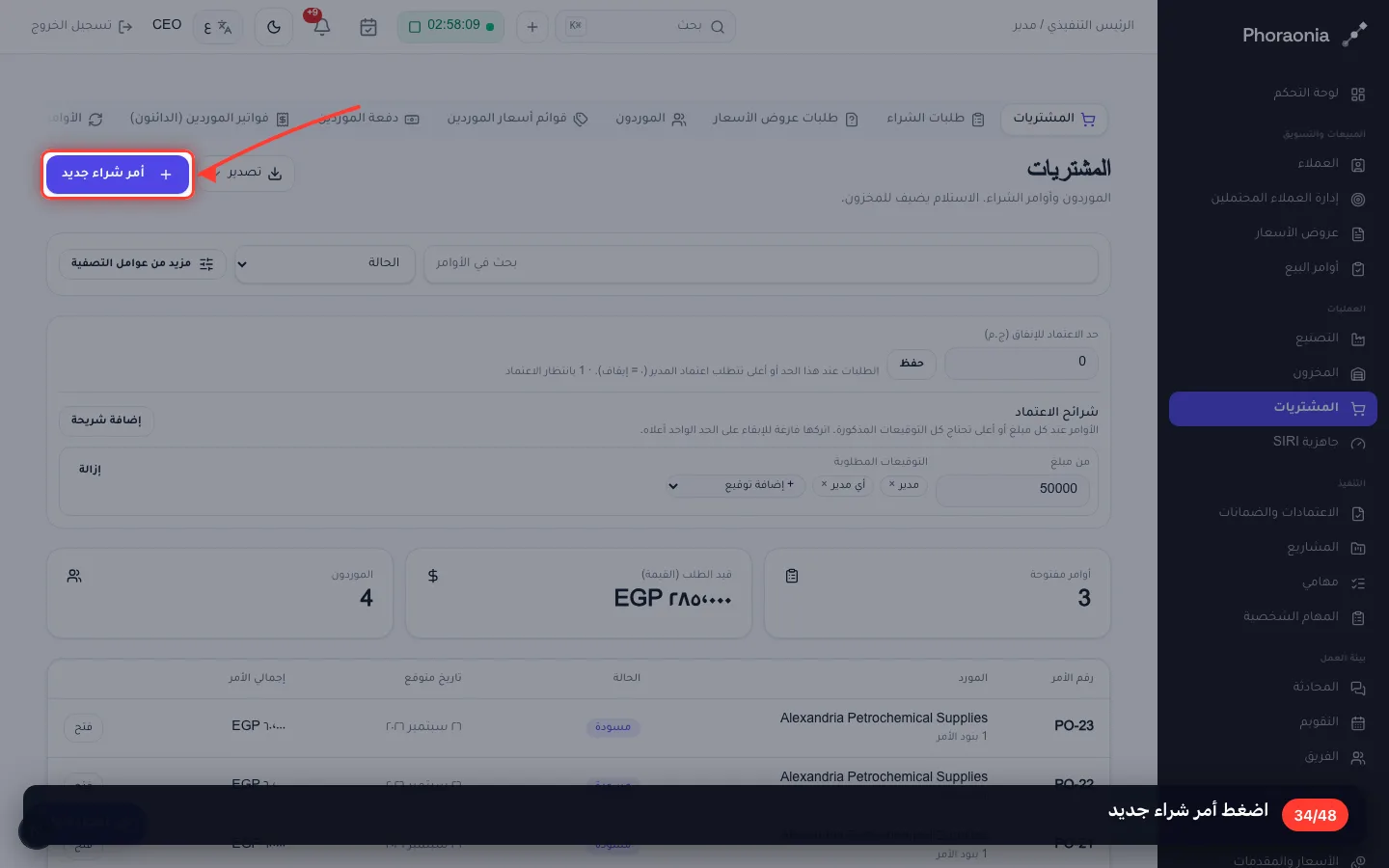

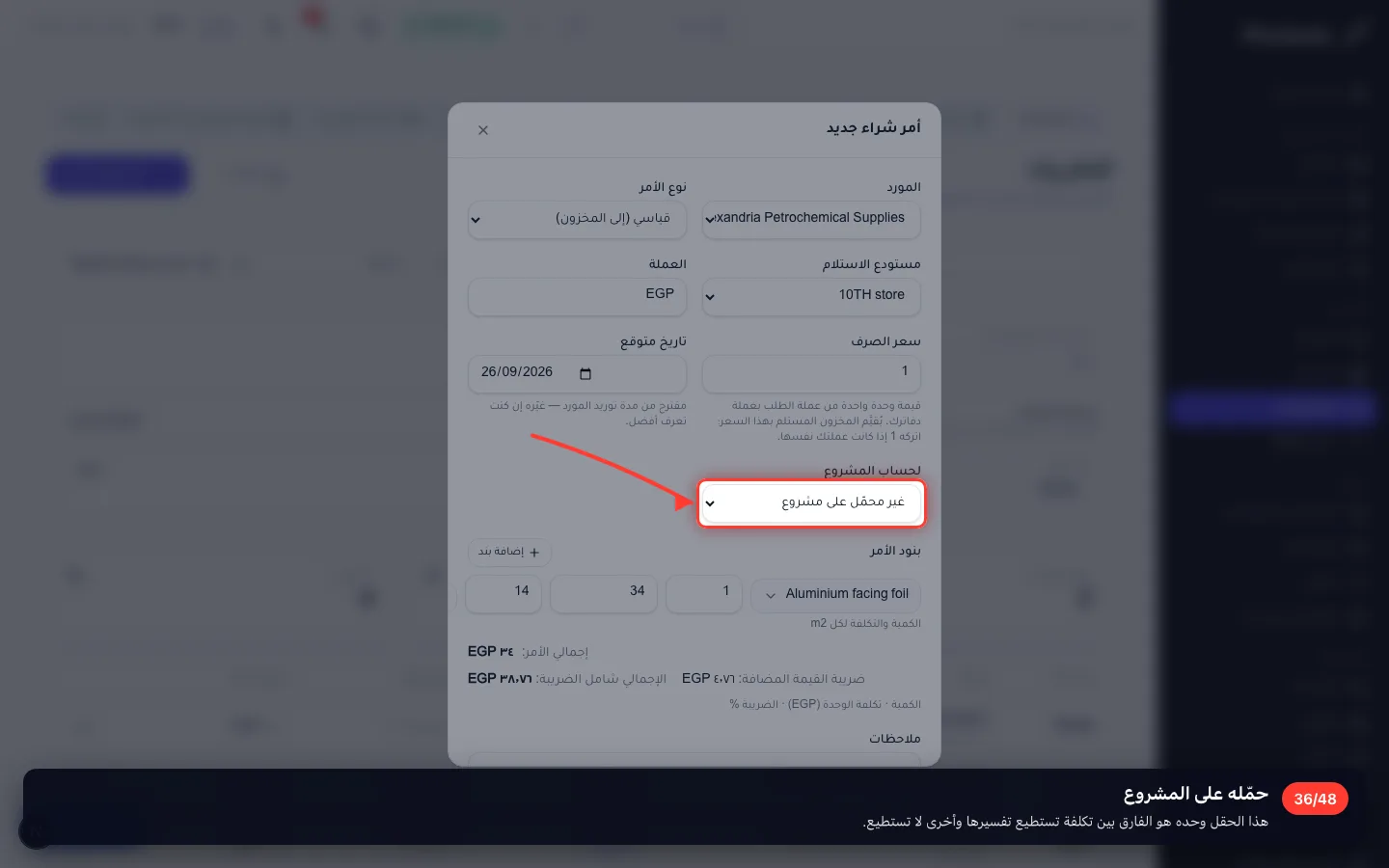

الشراء المحمّل على المشروع هو ما يجعل تكلفة المشروع حقيقية في النهاية.

هذا الحقل وحده هو الفارق بين تكلفة تستطيع تفسيرها وأخرى لا تستطيع.

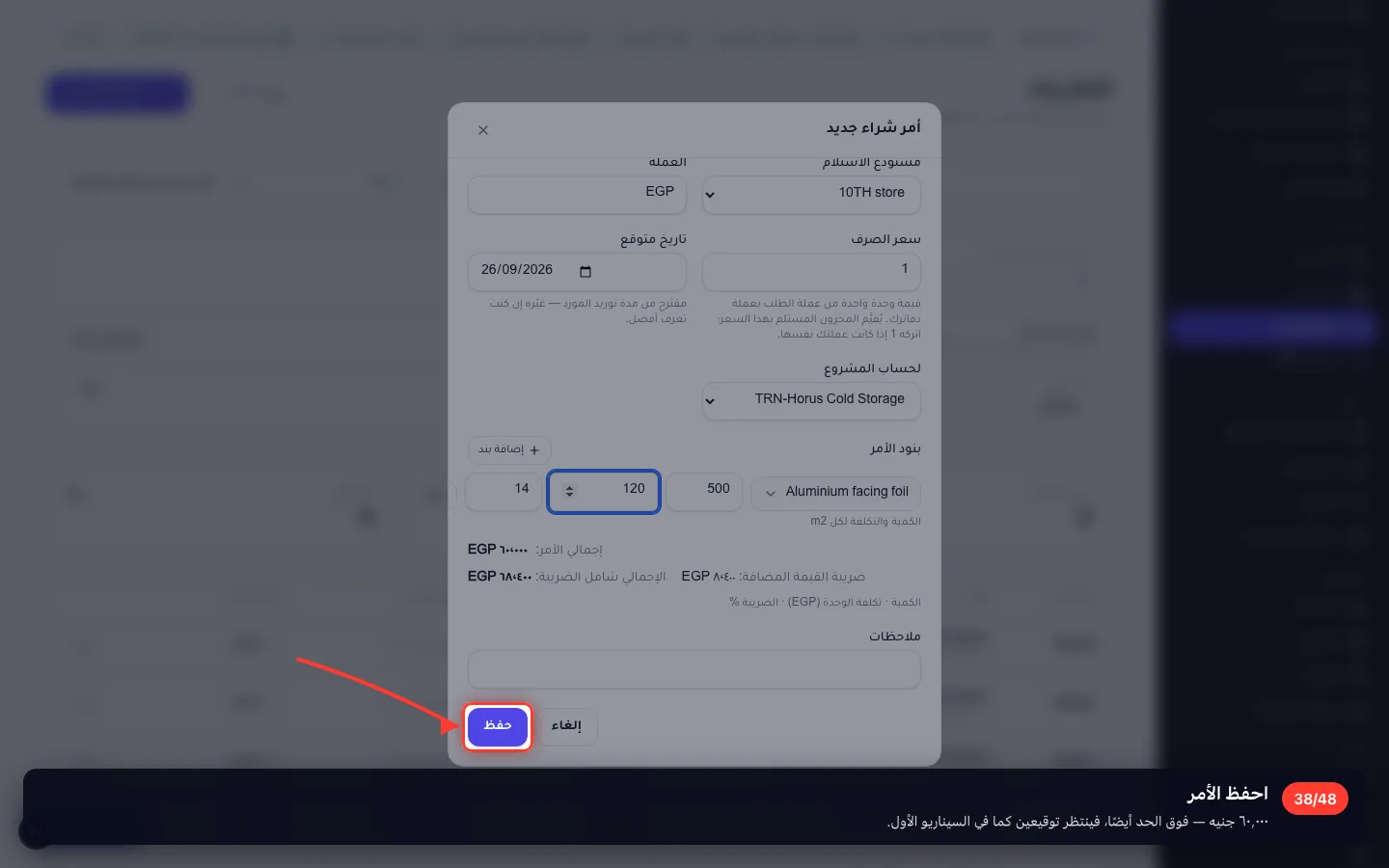

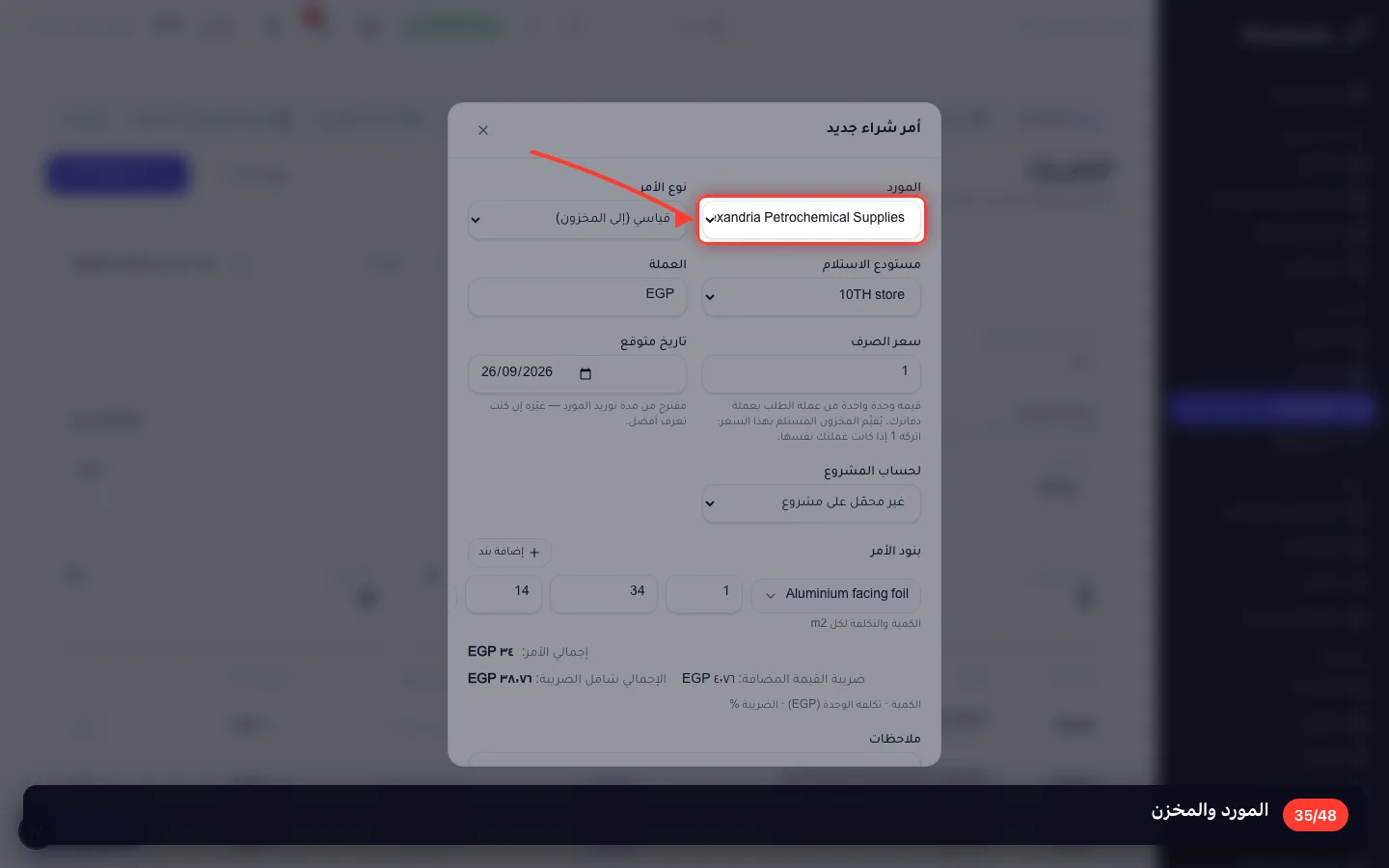

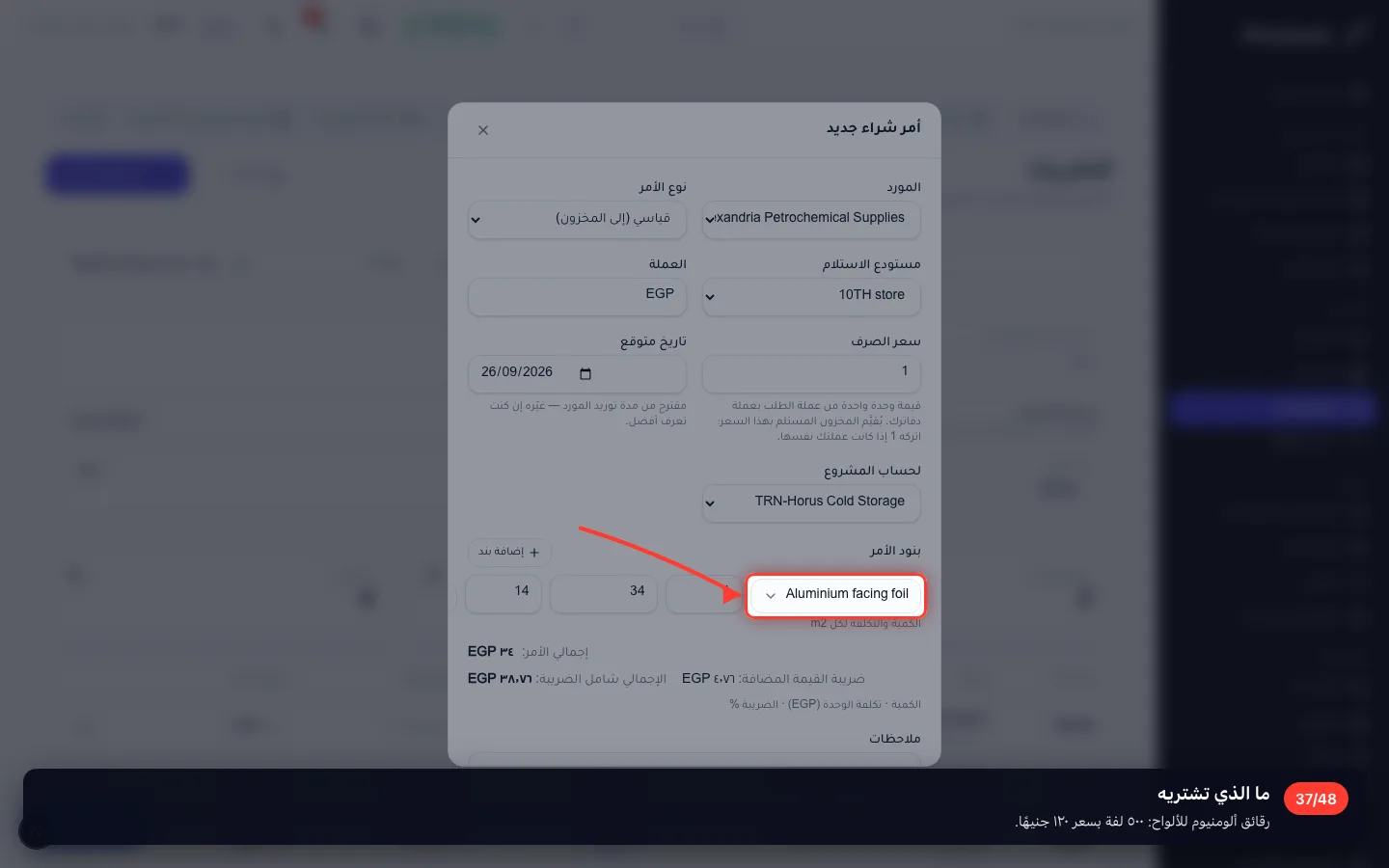

رقائق ألومنيوم للألواح: ٥٠٠ لفة بسعر ١٢٠ جنيهًا.

٦٠٬٠٠٠ جنيه — فوق الحد أيضًا، فينتظر توقيعين كما في السيناريو الأول.

الإيراد والتكلفة والهامش لهذا المشروع — من المستندات لا من ملف إكسل.
الخامات ووقت الموظفين والمشتريات على هذا المشروع، بجوار ما سُعِّر به.

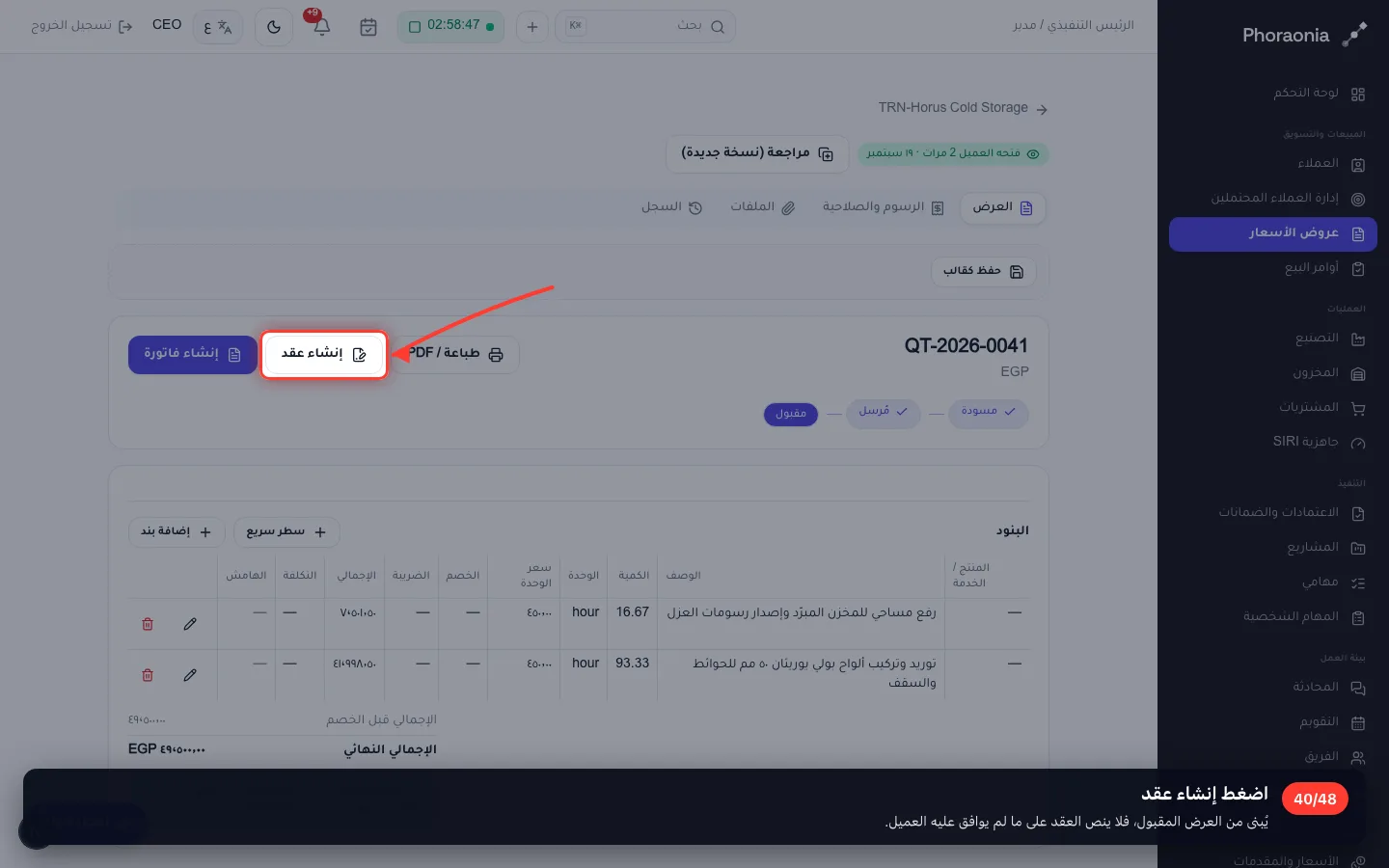

مشروع بهذا الحجم يُوقَّع. والعقد يحمل نطاق العمل وشروط السداد من العرض.
يُبنى من العرض المقبول، فلا ينص العقد على ما لم يوافق عليه العميل.

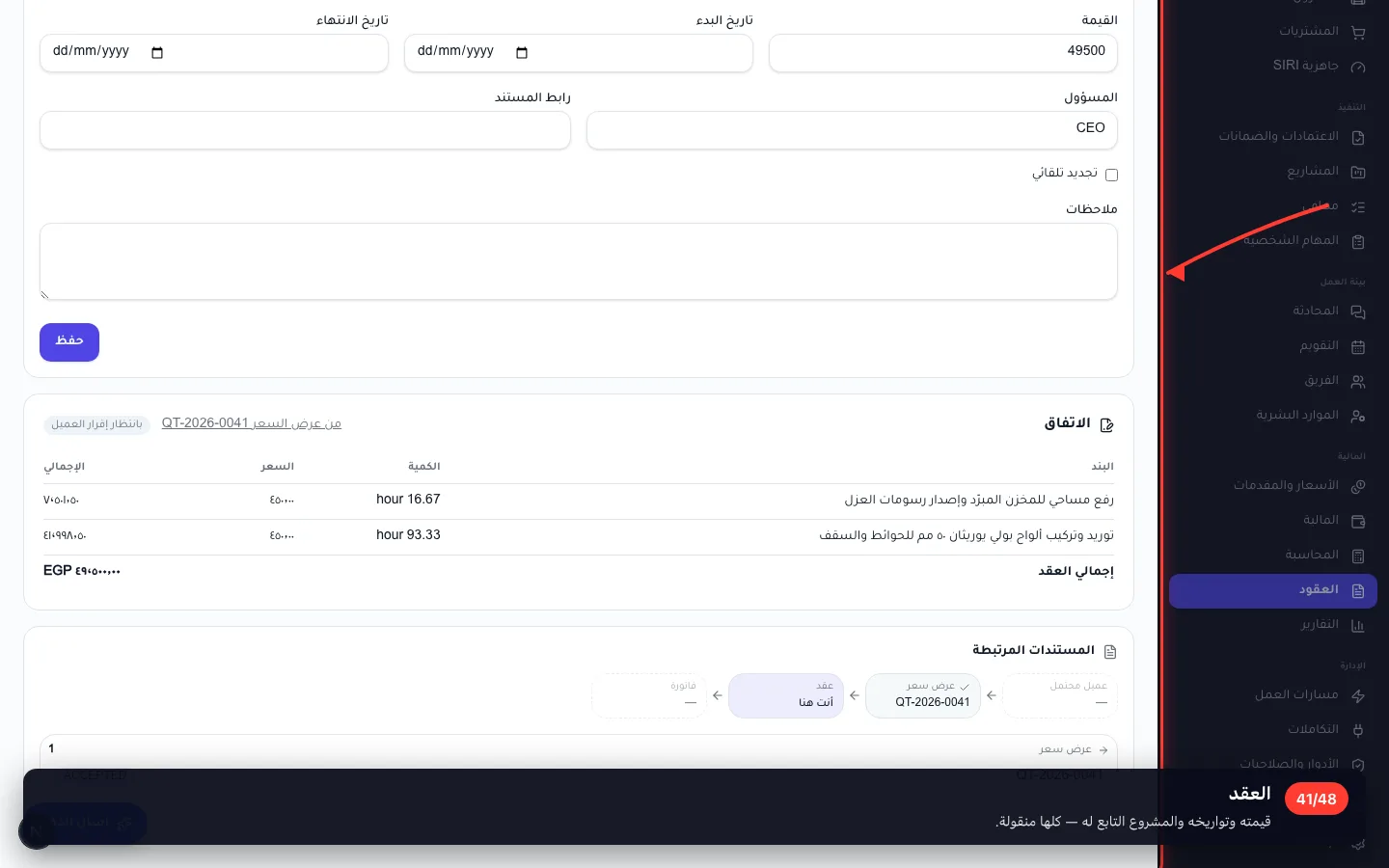

قيمته وتواريخه والمشروع التابع له — كلها منقولة.

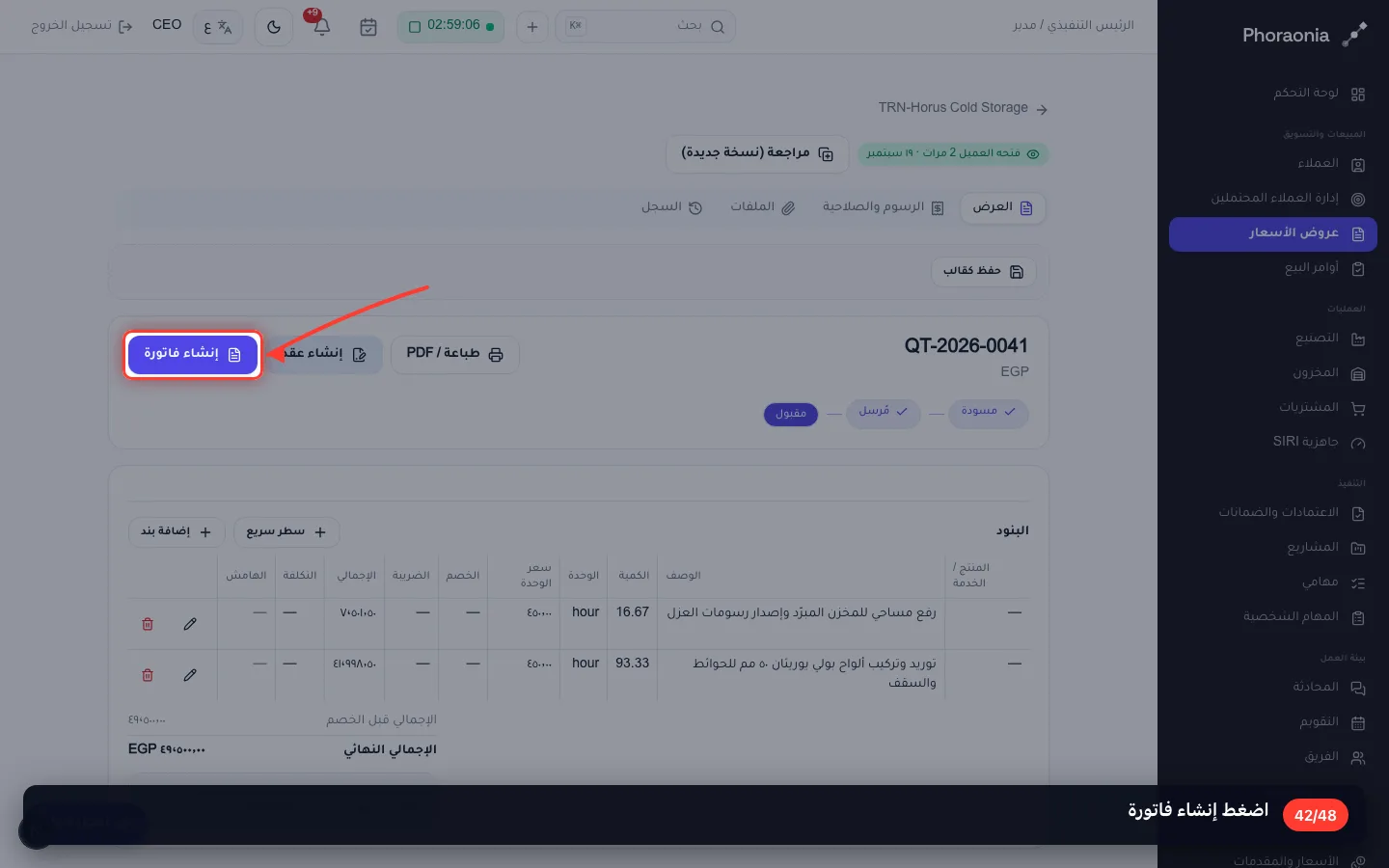

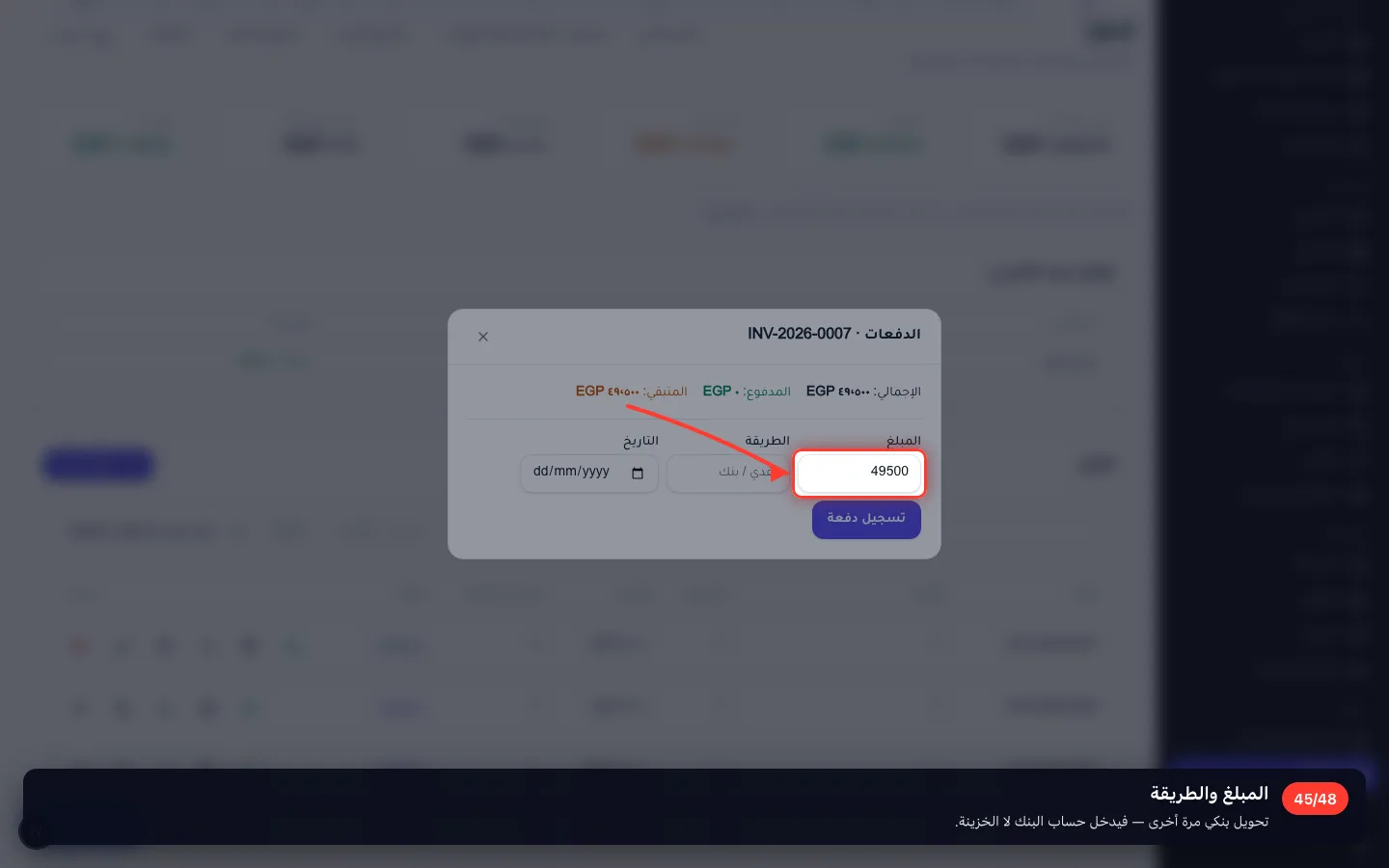

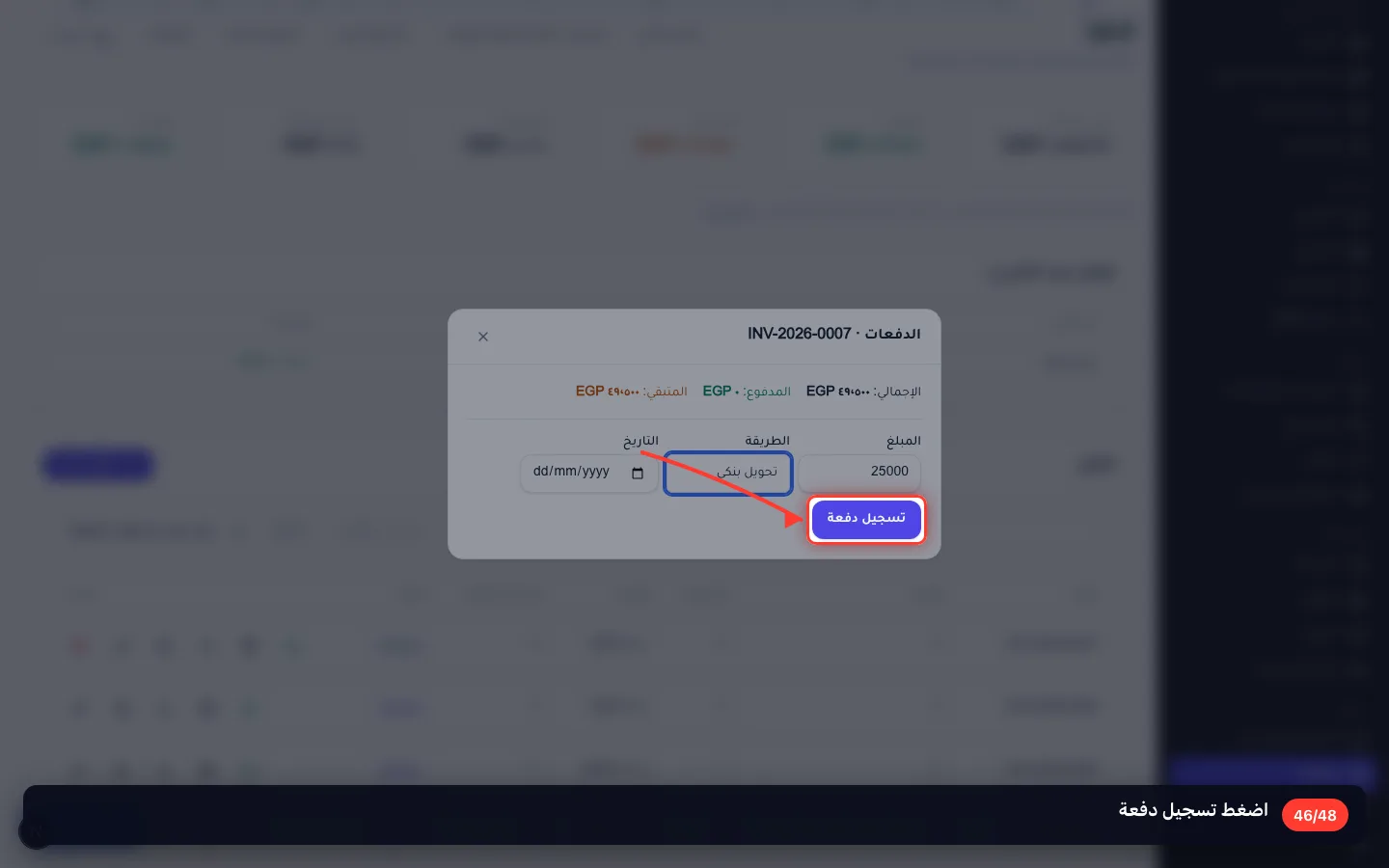

نصّ العرض على ٥٠٪ عند القبول. وهذا ما تفوتره الآن.

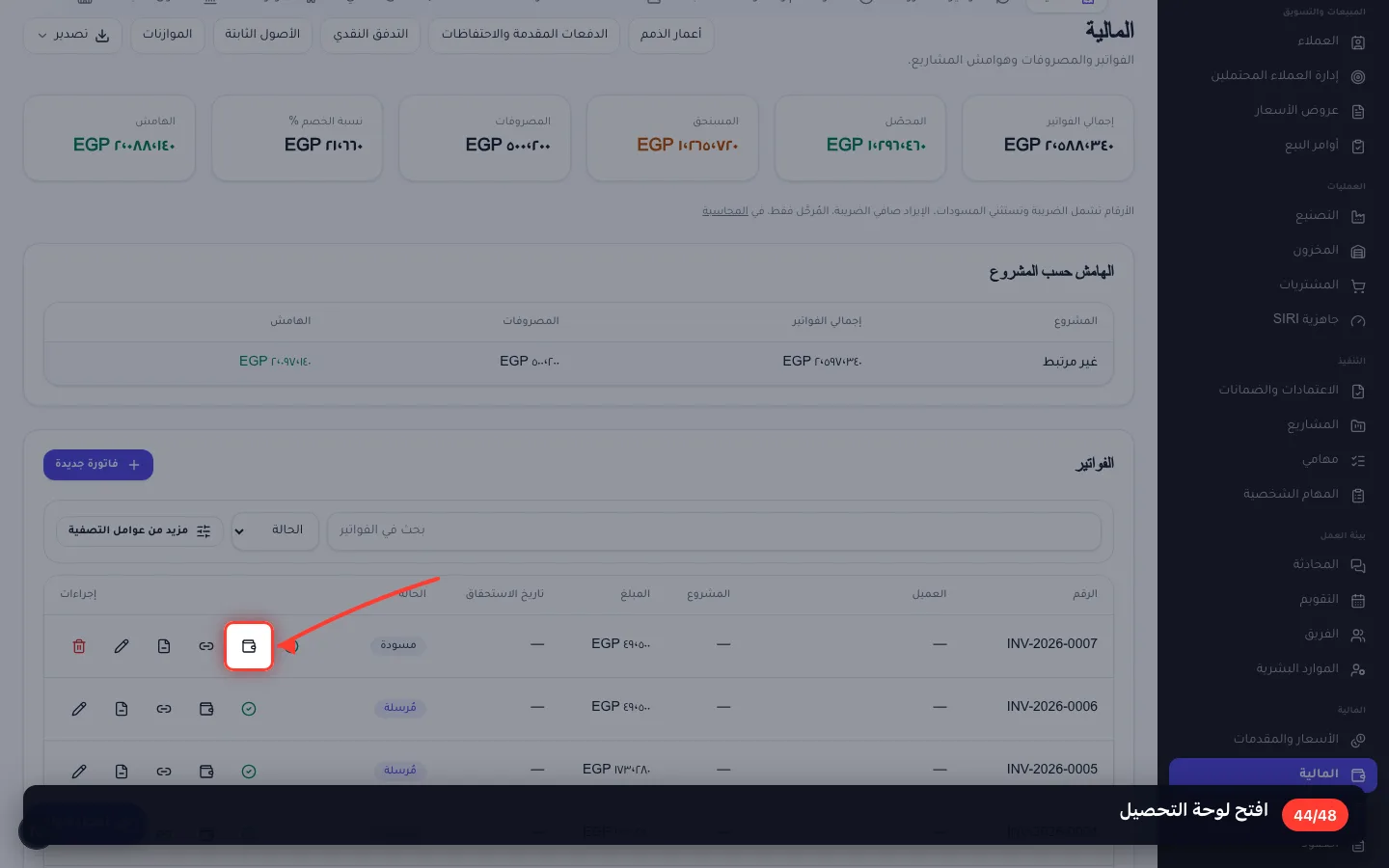

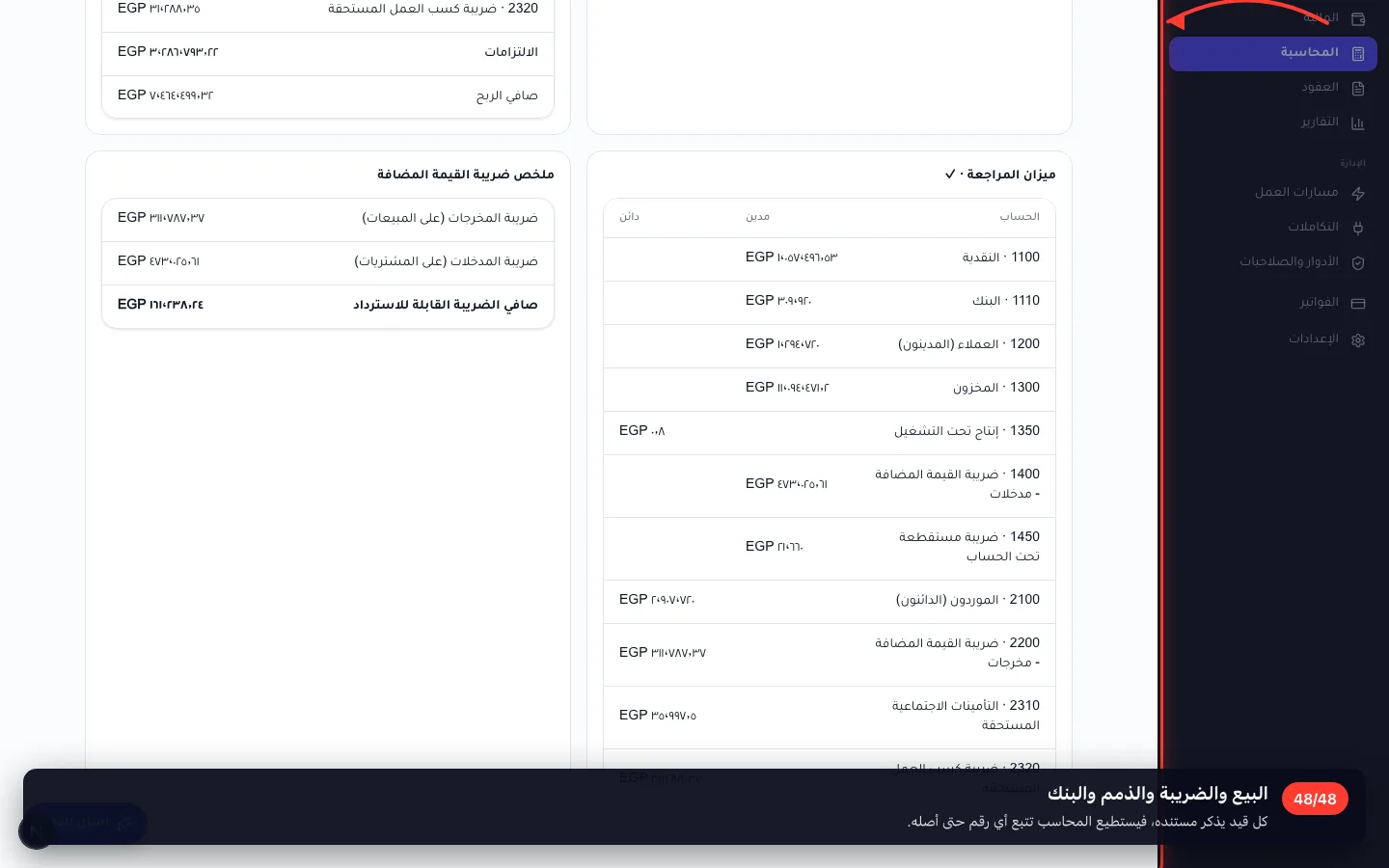

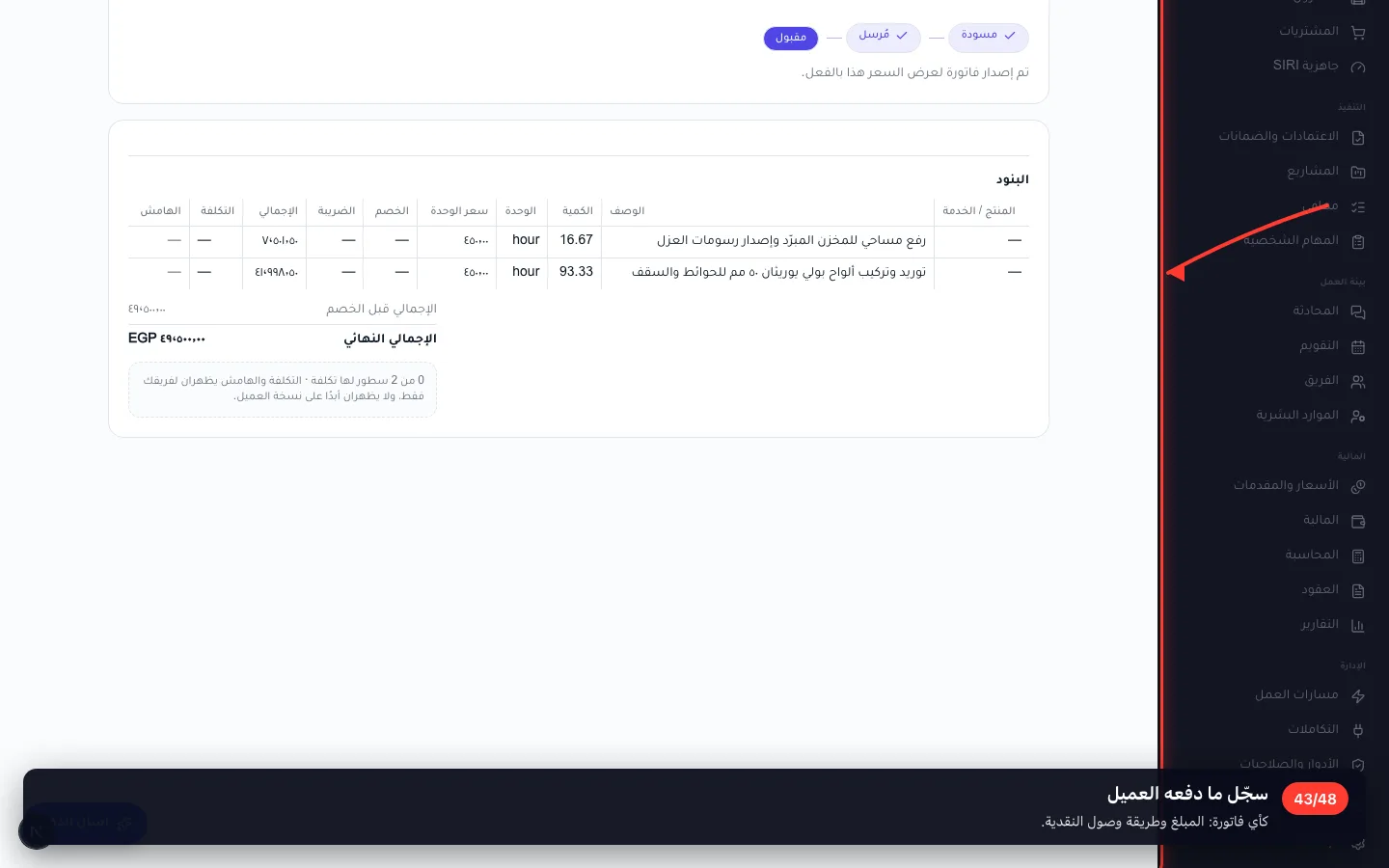

كأي فاتورة: المبلغ وطريقة وصول النقدية.

تحويل بنكي مرة أخرى — فيدخل حساب البنك لا الخزينة.

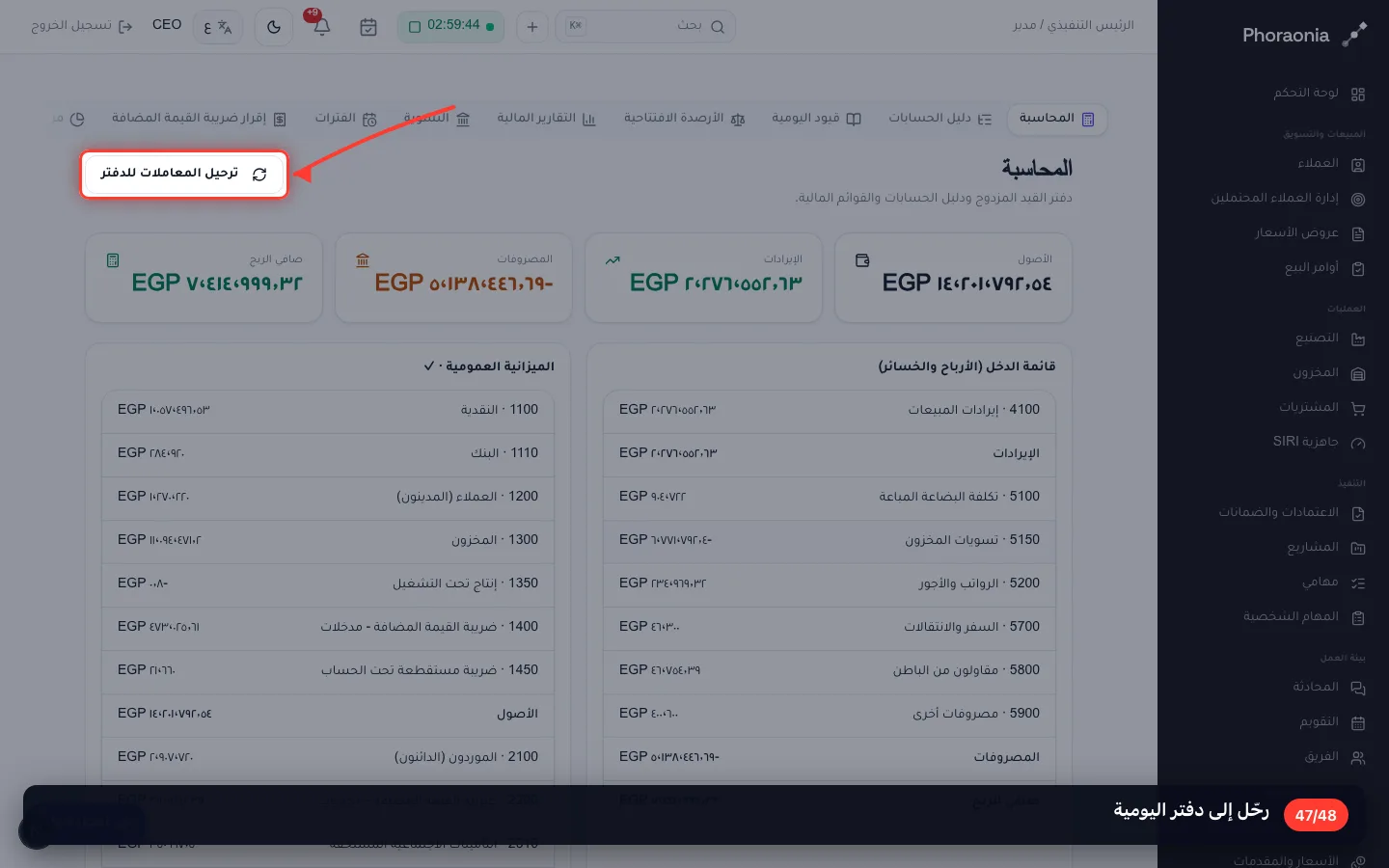

الترحيل يحوّل المستندات إلى قيود. ولا يُعاد كتابة شيء.

كل قيد يذكر مستنده، فيستطيع المحاسب تتبع أي رقم حتى أصله.

سُجِّل على مساحة عمل تجريبية. الشركة والأرقام من نسج الخيال؛ أما الشاشات فهي المنتج الحقيقي.
