مديول التصنيع

قوائم الخامات ومراكز العمل ومسار التشغيل وأوامر التصنيع وجدول الإنتاج، وتغيير التركيبة دون فقد تاريخ ما أُنتج.

16 خطوة

شاهده من البداية للنهاية

الشرح كاملًا بلا تعليق صوتي — والتعليقات على الشاشة.

خطوة بخطوة
  1. ١ · ماذا يضم المديول

    ست شاشات: مما تُصنع الأشياء، وما يُصنع الآن، ومتى يجهز، وأين يُصنع، وكيف تتغير التركيبات.

    1

    الصفحة الرئيسية للتصنيع

    كم منتجًا له تركيبة، وكم أمرًا مفتوحًا، وهل هناك تعديل ينتظر.

    الصفحة الرئيسية للتصنيع
  2. ٢ · قوائم الخامات

    كل منتج تُجمّعه، وما يدخل في الوحدة، وتكلفة الوحدة، وكم وحدة يمكن إنتاجها الآن.

    2

    تكلفة الوحدة محسوبة

    تأتي من المكونات وتكلفتها الحالية — لا يكتبها أحد فلا تتقادم.

    تكلفة الوحدة محسوبة
  3. ٣ · أين تُصنع الأشياء

    مركز العمل ماكينة أو خط أو ورشة: دقائق عمله اليومية وعدد المهام المتزامنة وتكلفته بالساعة.

    3

    اضغط مركز عمل جديد

    اضغط مركز عمل جديد
  4. 4

    الطاقة والتكلفة

    ٤٨٠ دقيقة عمل يوميًا، ومهمة واحدة في الوقت، و٢٨٠ جنيهًا للساعة. الطاقة أساس الجدولة، والسعر أساس تحميل التكلفة.

    الطاقة والتكلفة
  5. 5

    احفظ مركز العمل

    احفظ مركز العمل
  6. ٤ · أمر تصنيع

    منتج واحد وكمية واحدة ومخزن واحد. وأمر البيع المؤكد ينشئها تلقائيًا؛ وهذه الحالة اليدوية.

    6

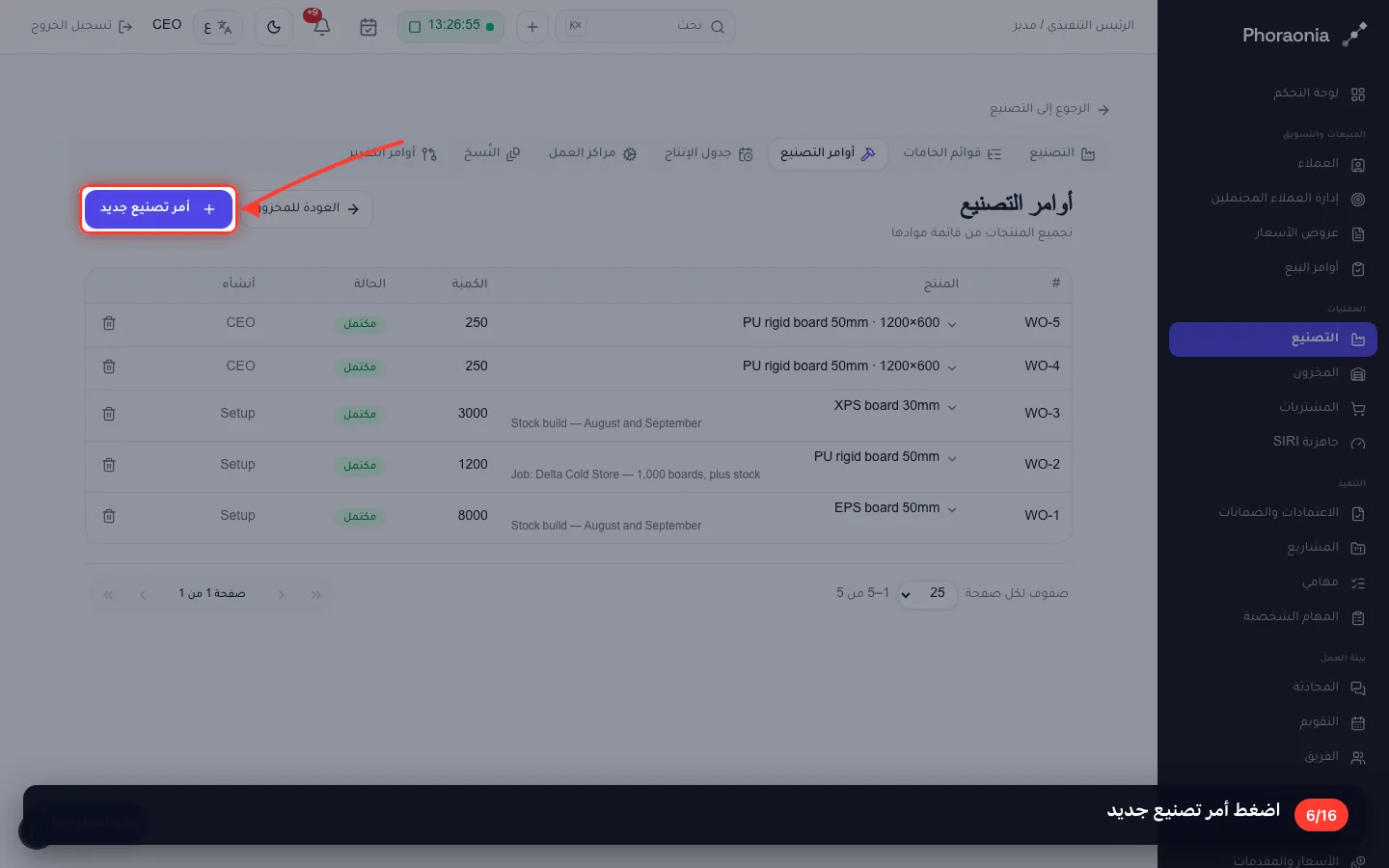

    اضغط أمر تصنيع جديد

    اضغط أمر تصنيع جديد
  7. 7

    المنتج والكمية والمخزن

    ٢٥٠ لوحًا. وسطر «القابل للإنتاج من المخزون الحالي» تحذير قبل البدء لا بعده.

    المنتج والكمية والمخزن
  8. 8

    اضغط إنشاء

    اضغط إنشاء
  9. 9

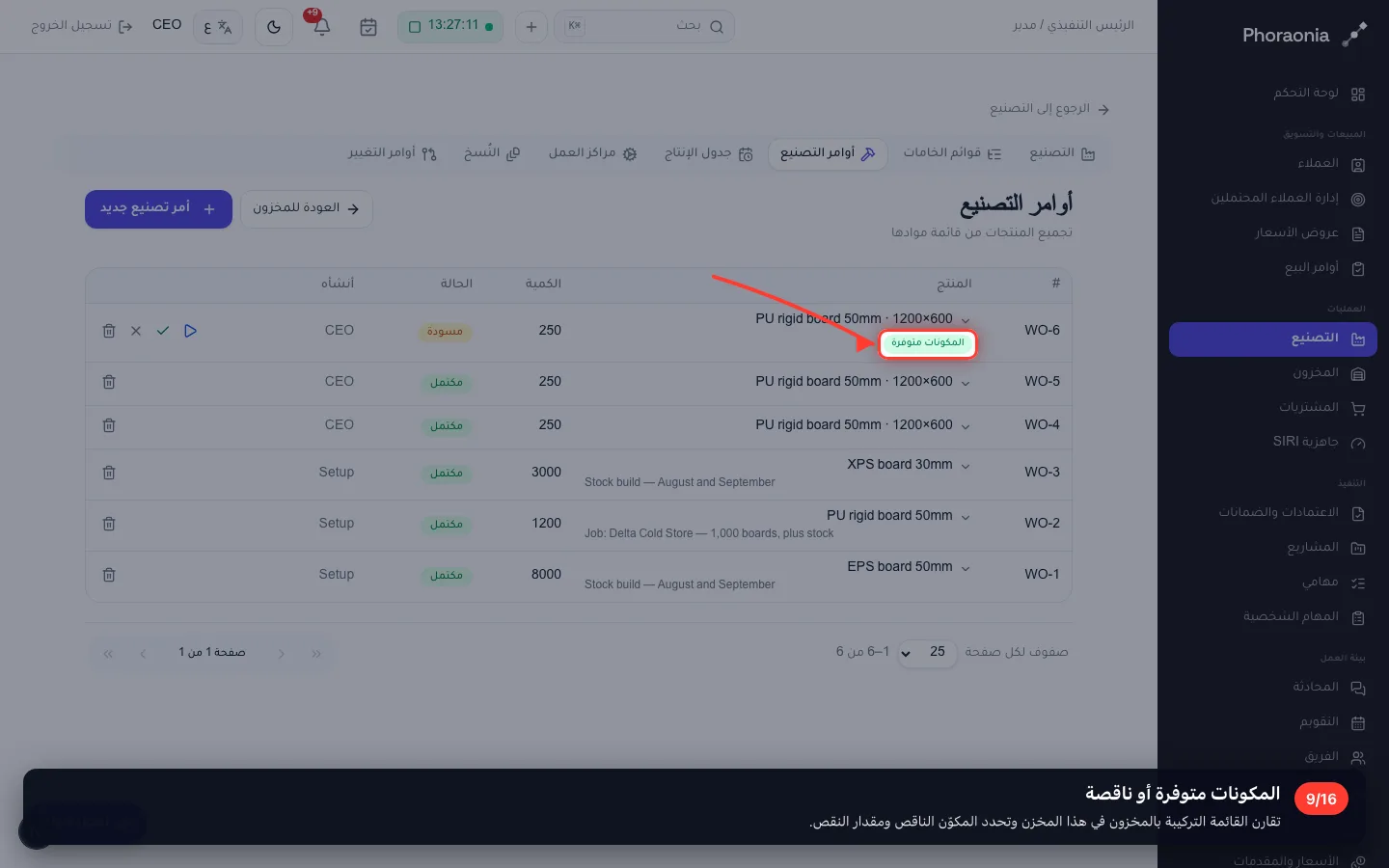

    المكونات متوفرة أو ناقصة

    تقارن القائمة التركيبة بالمخزون في هذا المخزن وتحدد المكوّن الناقص ومقدار النقص.

    المكونات متوفرة أو ناقصة
  10. 10

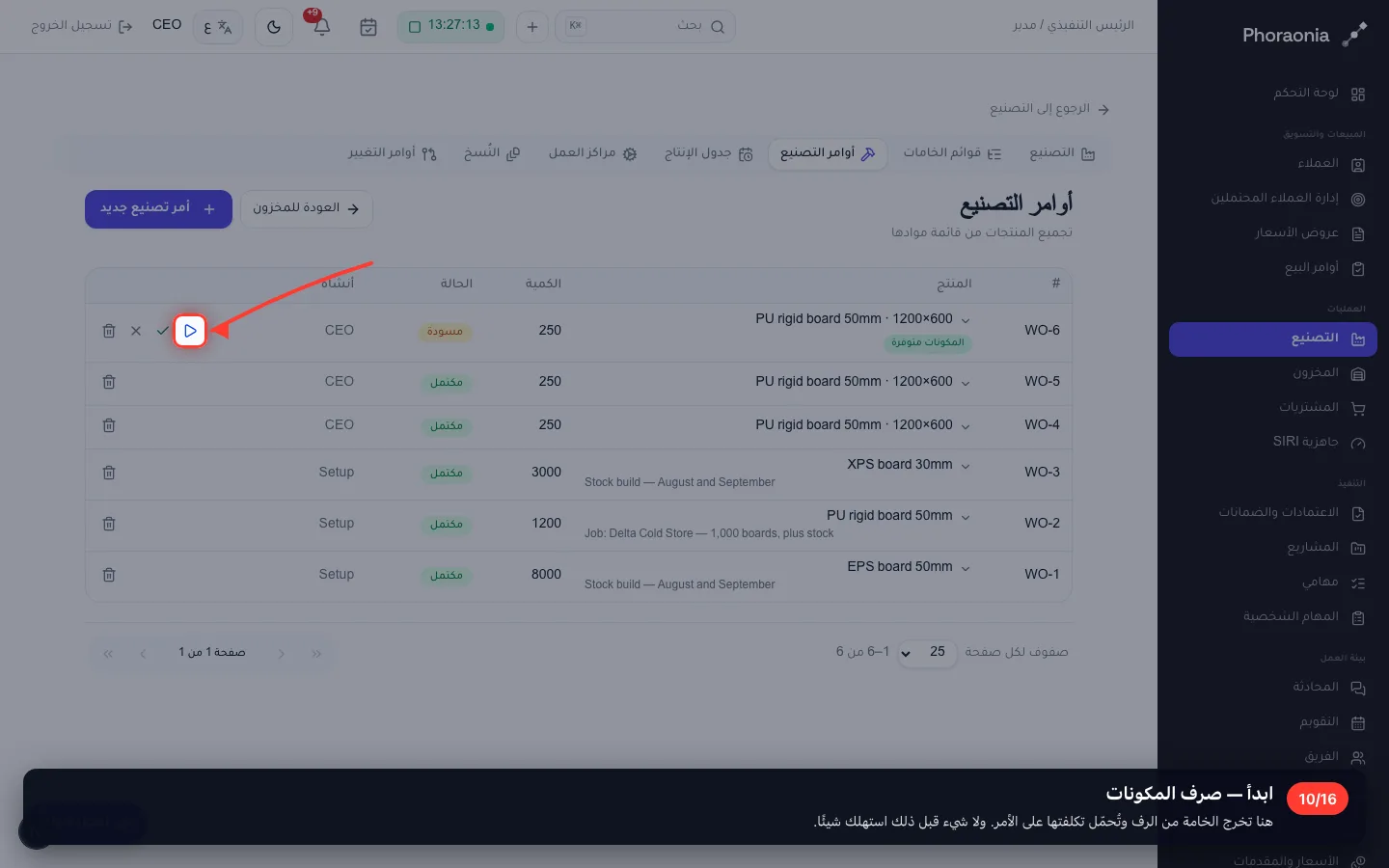

    ابدأ — صرف المكونات

    هنا تخرج الخامة من الرف وتُحمّل تكلفتها على الأمر. ولا شيء قبل ذلك استهلك شيئًا.

    ابدأ — صرف المكونات
  11. 11

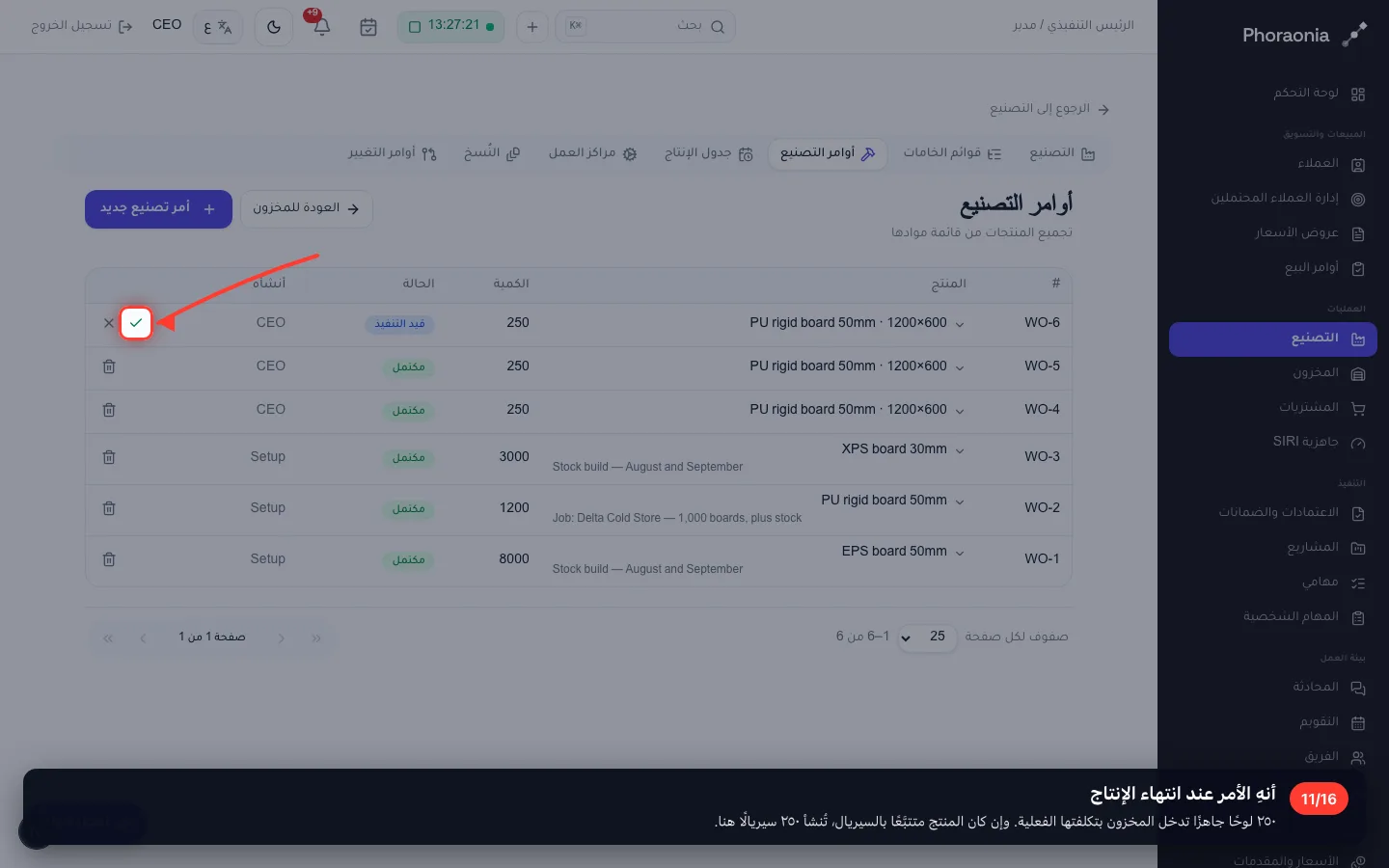

    أنهِ الأمر عند انتهاء الإنتاج

    ٢٥٠ لوحًا جاهزًا تدخل المخزون بتكلفتها الفعلية. وإن كان المنتج متتبَّعًا بالسيريال، تُنشأ ٢٥٠ سيريالًا هنا.

    أنهِ الأمر عند انتهاء الإنتاج
  12. ٥ · متى يجهز؟

    الجدول يضع كل أمر مفتوح على الطاقة الموجودة فعلًا — لا على أمنية.

    12

    جدول الإنتاج

    دقائق التجهيز زائد دقائق الوحدة مقابل يوم كل مركز. وبإضافة أمر تتغير مواعيد الانتهاء.

    جدول الإنتاج
  13. ٦ · تغيير التركيبة بالأصول

    لا تعدّل التركيبة بهدوء: فاللوح المنتج الشهر الماضي يجب أن يظل مرتبطًا بتركيبته الحقيقية.

    13

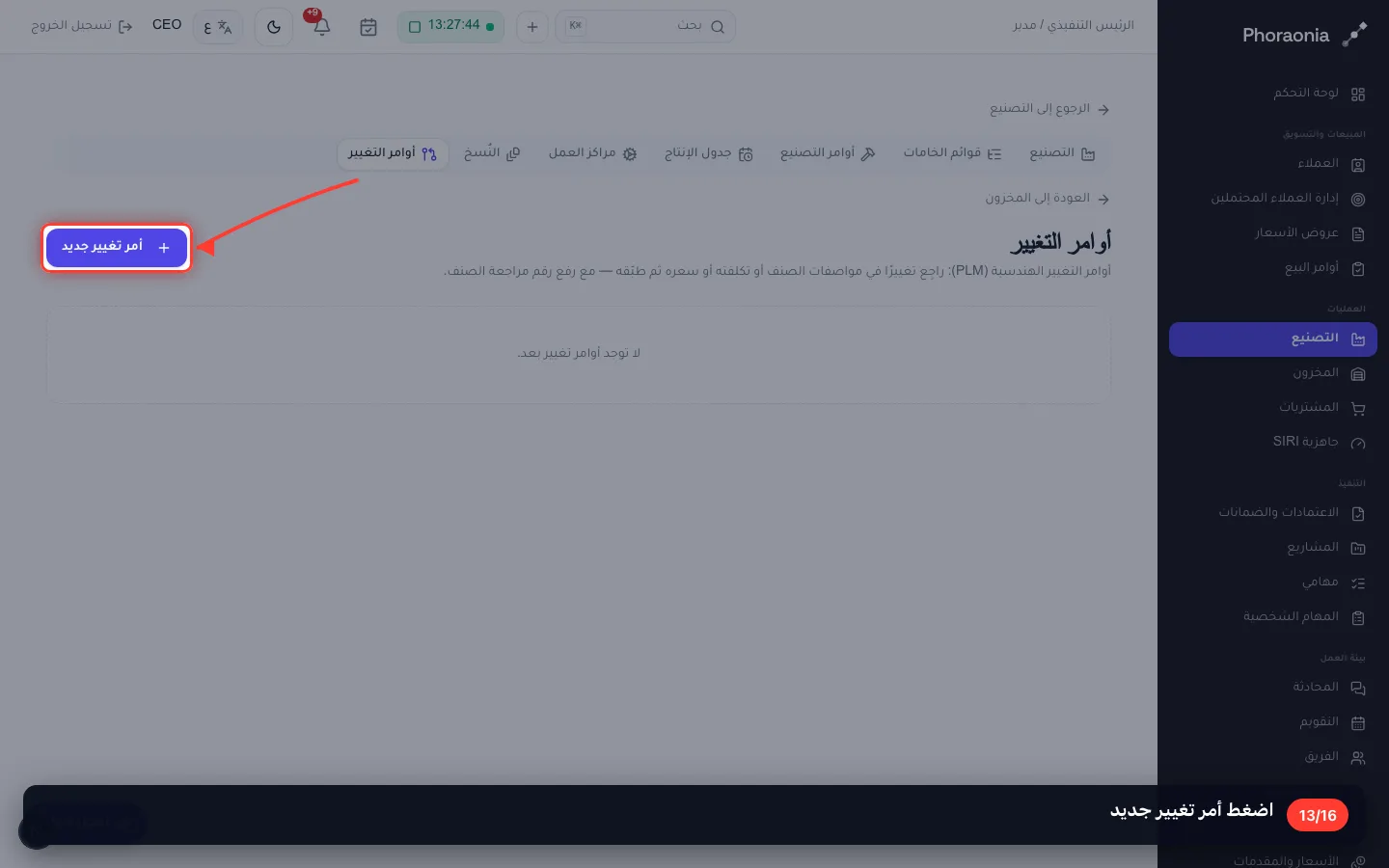

    اضغط أمر تغيير جديد

    اضغط أمر تغيير جديد
  14. 14

    ما الذي يتغير ولماذا

    رقائق أسمك للدرجة المخصصة للمخازن المبردة مع السبب. ويجب تغيير قيمة واحدة على الأقل — فأمر التغيير بلا تغيير مرفوض.

    ما الذي يتغير ولماذا
  15. 15

    احفظ أمر التغيير

    يظل طلبًا حتى يعتمده أحد. وبالاعتماد يصبح إصدارًا جديدًا — ويُحفظ القديم ولا يُمحى.

    احفظ أمر التغيير
  16. 16

    الإصدارات: تاريخ التركيبة

    إصدار ١ وإصدار ٢ ومن اعتمد كلًا ومتى. وبهذا تُجاب شكوى عميل أو مراجعة.

    الإصدارات: تاريخ التركيبة

سُجِّل على مساحة عمل تجريبية. الشركة والأرقام من نسج الخيال؛ أما الشاشات فهي المنتج الحقيقي.
